某施工单位编制的某工程网络图如图2-8所示,网络进度计划原始方案各工作的持续时间和估计费用如表2-11所示。

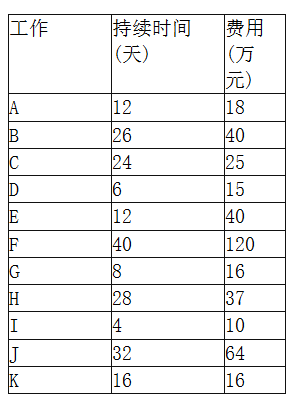

表2-11各工作持续时间和估计费用表
问题:(1)计算网络进度计划原始方案各工作的时间参数,确定网络进度计划原始方案的关键线路和计算工期。(2)若施工合同规定:工程工期93天,工期每提前一天奖励施工单位3万元,每延期一天对施工单位罚款5万元。计算按网络进度计划原始方案实施时的综合费用。(3)若该网络进度计划各工作的可压缩时间及压缩单位时间增加的费用如表2-12所示,确定该网络进度计划的最低综合费用和相应的关键线路,并计算调整优化后的总工期(要求写出调整优化过程)。表2-12各工作的可压缩时间及压缩单位时间增加的费用
选项
答案
解析
问题(1):计算网络进度计划原始方案各工作的时间参数,见图2-9。确定网络进度计划原始方案的关键路线和计算工期。关键线路:①→③→⑥→⑦→⑧工期:98天
问题(2):计算综合费用原始方案估计费用:18+40+25+15+40+120+16+37+10+64+16=401(万元)延期罚款:5×(98-93)=25(万元)综合费用为:401+25=426(万元)问题(3):第一次调整优化:在关键线路上取压缩单位时间增加费用最低的F工作为对象压缩2天。增加费用:2×2=4(万元)第二次调整优化:ACHJ与BFJ同时成为关键工作,选择H工作和F工作作为调整对象,各压缩2天。增加费用:2×(1.5+2)=7(万元)第三次调整优化:ACHJ与13FJ仍为关键工作,选择A工作和F工作作为调整对象,各压缩1天。增加费用:1×(2+2)=4(万元)优化后的关键线路为:①→③→⑥→⑦→⑧(或关键工作为A、C、H、J)和①→②→④→⑦→⑧(或关键工作为B、F、J)工期:98-2-2-1=93(天)最低综合费用:401+4+7+4=416(万元)
转载请注明原文地址:http://tihaiku.com/jzgc/204144.html
本试题收录于:
土建安装工程造价案例分析题库一级造价工程师分类
土建安装工程造价案例分析
一级造价工程师
相关试题推荐
根据《建筑工程施工质量验收统一标准》(GB50300),单位工程竣工验收应由()
下列选项中,属于分部工程的是()A、砖砌体工程B、土方开挖工程C、建筑屋面工
根据《建筑工程项目管理规范》(GB/T50326),在满足项目管理实施规划要求的
关于施工现场临时用水的管理,正确的是()A、高度超过24m的建筑工程,严禁使用消
根据相关规范,门窗工程中不需要进行性能复验的项目是()A、人造木板门复验氨的含量
如图所示,用吊索起吊重为W的构件,两斜索与构件所成的角度为α,吊点对称,则斜索内
根据《混凝土结构工程施工质量验收规范》(GB50204)规定,检验批中的一般项目
民用建筑工程根据控制室内环境污染的不同要求分为Ⅰ类和Ⅱ类,属于Ⅰ类民用建筑工程的
下列关于幕墙节能工程的说法,正确的是()A、采用了一种节能材料或节能设施,可称为
当地质条件和场地条件许可时,开挖深度不大的基坑最可取的开挖方案是()A、放坡挖土
随机试题
HelicopterMomsVS.Free-RangeKidsA)Wouldyouletyourfourth-
妊娠39周重度子痫前期的初孕妇的最好治疗方法是A.治疗24~48小时症状改善后引
关于项目收尾与合同收尾关系的叙述,正确的是:()。A.项目收尾与合同收尾无
证券公司应根据公司业务规模、性质、复杂程度、风险水平及组织结构,充分考虑压力测试
非基于抗原抗体反应原理的试验是A.IIF B.Commbs试验 C.PCR
Hearingproblemsmaybealleviatedbych
在弹性福利计划的实施过程中,对企业而言,最复杂的问题是( )。A.相关法律法规
下列各项,不属于企业投资性房地产的有( )。A.房地产企业的存货改为出租 B.
设备及安装工程概算的编制方法包括()。A.预算单价法 B.扩大单价法
我国财政政策工具包括()。A.政府预算 B.利率政策 C.公共支出 D.政
最新回复
(
0
)
