某航道疏浚工程设计挖槽长6km,设计底宽200m,设计底标高-15.0m(按理论
某航道疏浚工程设计挖槽长6km,设计底宽200m,设计底标高-15.0m(按理论
admin
2022-08-02
122
问题
某航道疏浚工程设计挖槽长6km,设计底宽200m,设计底标高-15.0m(按理论深度基准面起算,下同),计算超深0.5m,计算超宽5m,边坡1:7,原泥面平均标高-10.0m。泥土处理为外抛,抛泥区中心点在挖槽下游一端外10km处。施工单位根据合同条款、现场条件和设备情况,选派1艘10000m3耙吸挖泥船施工。每舱挖泥时间55min,平均泥舱装载土方量为6500m3/舱,挖泥船满载航速9kn,轻载航速12kn,抛泥和掉头、上线时间合计为15min,平均时间利用率85%,施工期回淤量按5%考虑。问题:1.计算本工程断面顶宽、底宽、断面面积和疏浚工程量。(不考虑挖槽两端部的端坡土方量)2.计算挖泥船平均运转时间小时生产率。3.计算本工程的施工工期。
选项
答案
解析

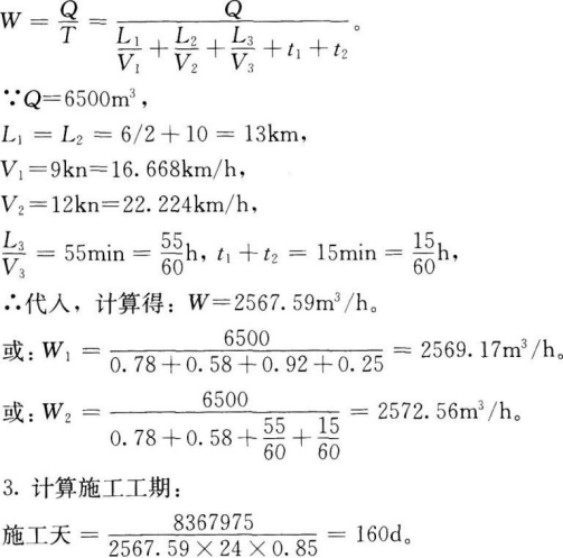

1.疏浚工程量计算断面顶宽B1:B1=200+2×(5×7+5)=280m。计算断面底宽B2:B2=200+2×(5-0.5×7)=203m。计算断面面积A:A=(280+203)÷2×5.5=1328.25m2。疏浚工程量V:V=1328.25×6000×(1+5%)=8367975m3。2.计算挖泥船平均运转时间小时生产率:
转载请注明原文地址:http://tihaiku.com/jzgc/160495.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
某工程在施工过程中,由于发货人设计变更导致停工,承包人的工人窝工10个工作日,每
设计概算审查时,对图纸不全的复杂建筑安装工程投资,通过向同类工程的建设施工企业征
某工程已有详细的设计图纸,建筑结构非常明确,采用的技术很成熟,则编制该单位建筑工
若初步设计有详细的设备清单,则可用于编制设备安装工程概算且精确性最高的方法是(
在建设项目设计工作阶段,与投资准备工作紧邻的前项工作是( )。A.编制项目建议
某建设项目年设计生产能力10万台,单位产品变动成本为单位产品售价的55%,单位产
根据《建设工程工程清单计价规范》,某工程项目设计文件中的部分工作内容不足以写进施
某拟建单位工程初步设计深度不够不能准确地计算工程量,但工程设计采用的技术比较成熟
在建设项目的决策、规划和设计、施工、竣工验收各阶段中,采用价值工程提高建设项目经
对建设工程项目进行价值工程分析,最关建的环节是().A、设计方案优化 B、施
随机试题
Readpartoftheletterofapplicationbelow.Aresentences16-22"Right"or"Wr
Youshouldspendabout20minutesonthistask.Theplansbelowshowthelayout
[img]2022m3x/ct_ve01202001m_eillist_1293_220329[/img][br]Theprofessorsuggest
设计问卷程序的第一步应是()A.确定问题题型 B.确定相关理论框架
以下哪些属于我国康复医学的三级康复网络服务理念()A.早期康复 B.早期治疗
根据《优先股试点管理办法》,下列事项中优先股股东有权出席并表决的有( )。[2
出现Courvoisier’sSign阳性的疾病是( )。A.直肠癌 B.
场外交易一般又称为( )。A:非银行交易 B:店头交易 C:柜台交易 D
A.口服无环鸟苷、局部用5%二甲基亚砜液 B.调整咬合,去除过锐、过陡的牙尖、
(2018年真题)根据劳动合同法律制度的规定,下列各项中,可作为非全日制用工劳
最新回复
(
0
)
