背景资料 某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰
背景资料 某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰
admin
2022-08-02
108
问题
背景资料某重力式码头主体工程施工分3个流水段进行,段间、段内施工工艺互无干扰。抛石基床(包括挖泥、抛石、夯实、整平)、沉箱安放(包括预制、出运、安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙及面层混凝土浇筑)分项工程各只有一个专业施工队施工。各分项工程所需工时如下表所列:
问题1.根据表列项目与工时绘制施工进度计划横道图和双代号网络图(按每项工作最早开始时间安排)。2.判断整个施工过程中有几条关键线路用结点和箭头连接的方式指出关键线路(例如①→②→③…)。3.C1工作因故耽误了3周,是否影响总工期为什么这时的总工期是多少4.B1工作因故耽误了3周,是否影响总工期为什么这时的总工期是多少
选项
答案
解析

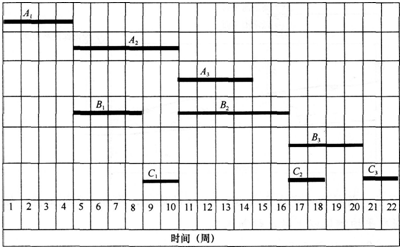

1.施工进度计划横道图如下:

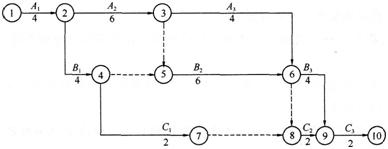

施工进度计划网络图如下:
2.只有一条关键线路,关键线路为
关键线路即施工过程中(最早开始、最早结束)连续工期持续最长的线路。3.C1工作延误3周,不影响总工期。因为C1工作到允许最晚结束的时差有6周时间,延误3周(迟开工3周或拖延3周结束)都不影响C2工作最早开始的时间,不影响总工期。或者C1工作不在关键线路上,它的延误时间也不影响其他关键线路上工作的开始和结束时间。此时总工期仍为22周。4.B1工作延误3周,影响总工期,延长1周。B1工作最早结束到最晚结束允许的时间差只有2周,而B1工作延误3周,致使关键线路上的B2工作最早开始时间和允许的最迟结束时间推迟1周。总工期推迟1周。此时总工期为23周。
转载请注明原文地址:http://tihaiku.com/jzgc/157886.html
本试题收录于:
一建港口与航道工程实务题库一级建造师分类
一建港口与航道工程实务
一级建造师
相关试题推荐
根据《建设工程工程量清单计价规范》(GB50500—2013),施工过程中发生的
根据《建设工程价款结算暂行办法》(财建{2004}369号),发承包双方***在
根据《建筑安装工程费用项目组成》(建标[2013]44号)下列费用中,属于规费的
施工合同履行过程中,导致工程量清单缺项并应调整合同价款的原因有()。A.设
根据《建设工程工程量清单计价规范》(GB50500-2013),工程量清单计价计
根据《建设工程量清单计价规范》(GB50500-2013),分部分项工程清单综合
关于单价合同中工程量计算的说法,正确的是()。A.单价合同应予计量的工程量
关于施工企业确定工程成本核算对象的说法,正确的是()。A.通常以单项建造合
工程成本核算包括的环节有:①核算与分配各项生产费用;②确定成本核算对象,设置成本
根据《企业会计准则第15号-建造合同》,属于工程成本直接费用的是()。A.
随机试题
[originaltext]Multiculturalismandachangingeconomyaregraduallytaking
Now,morethanever,itdoesn’tmatterwhoyouarebutwhatyoulooklike.
上颌前部牙槽嵴骨吸收的方向为A.向上、向前 B.向上、向内 C.向后、向外
女性,71岁,咳嗽,咳痰30年,喘息10年,加重1周,2天来嗜睡。查体:球结膜水
( )不是趋势线的运动形态A.上升趋势 B.下降趋势 C.横向趋势 D.
米切尔·兰德曼说:“人较动物而言,在本质上是非决定的。此即人的生命并没有遵循事
1929年大萧条后,进步主义产生分裂,其产物是( )A.改造主义 B.结构主
下列特征属于交易型领导者的是()。A.个性化关怀 B.激励 C.魅力 D
银行承兑汇票的承兑银行,应当按照票面金额向出票人收取()的手续费。A:千分之一
在民事诉讼证据认定中,不能单独作为认定案件事实依据的有( )。A.原告的当庭陈
最新回复
(
0
)
