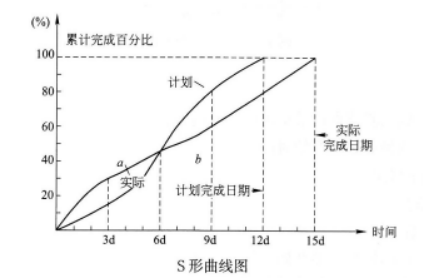

1.背景某机场场道全长3200m,宽度45m,根据当地情况,设计底基层采用级配碎石、基层采用水泥粉煤灰稳定碎石。为了有效地对施工进度进行控制,施工单位绘制了S曲线(见下图),利用S曲线将实际施工进度与计划施工进度进行了对比。
2.问题(1)该工程最终推后几天完成?(2)该工程计划进度与实际进度相符的时间是第几天?(3)第9天的施工进度状况如何?
选项
答案
解析
(1)该工程最终推后3d完成。
(2)该工程计划进度与实际进度相符的时间是第6天。
(3)第9天的施工进度是拖后。
转载请注明原文地址:http://tihaiku.com/jzgc/153942.html
本试题收录于:
一建民航机场工程实务题库一级建造师分类
一建民航机场工程实务
一级建造师
相关试题推荐
在正常情况下,阴极吸收式阀控密封铅酸蓄电池()。A.正极会产生氧气,而负极会产
一般情况下,在DWDM系统中,()不同波道OTU是可以互换的。A.发送端OUT
【背景资料】某施工单位通过招投标承揽到通信综合楼电源设备安装工程,工费以定额价格
【背景资料】某通信运营商计划在某地建设4G试验网工程,委托只有设备入网资质的4
某运营商新建光缆线路工程初步设计已完成,工程估算价为2500万元,通过招标确定了
背景资料:某光缆线路工程采用直埋敷设方式,途中需穿越生态环境脆弱的国家级生态保护
背景资料:某通信施工单位承担某地移动通信基站安装工程,主要内容为基站设备、天馈线
背景资料:某运营商新建光缆线路工程初步设计已完成,工程估算价为2500万元,通过
背景资料 某施工单位承担了一项通信管道工程,工程内容为在城区部分路段建设塑
背景资料 某光缆线路工程进度计划见下表: 单位:周 说明:①各项工作每
随机试题
As【B1】______learnmoreabouthowchildren’sintelligencedevelops,theyare
商业保险和政策性保险的区别包括()。A.经营目标不同 B.经营手段不同
能够引起排卵后基础体温升高的激素是A、黄体生成素 B、卵泡刺激素 C、雌激素
以下关于未成年工的特殊劳动保护的说法,正确的是()。A.禁止安排未成年工从事
患者女性,30岁。孕1产0。1周前家中分娩一足月巨大儿,分娩历时24小时,3天前
A.1~2周 B.2~4周 C.1~2个月 D.3~6个月 E.6个月以
成本控制的例外原则主要用于成本的()中。A:事先控制B:事中控制C:事后控制
伟人集团(股份有限公司)经批准设立了一家分公司,该分公司所欠债务应由该分公司承担
下列不属于期货公司高管的是()。A.副总经理 B.技术部主任 C.财务负责
可摘局部义齿修复时,进行基牙调整的原因是A.基牙倾斜 B.基牙面磨耗 C.基
最新回复
(
0
)
