背景资料某光缆线路工程进度计划见下表:单位:周

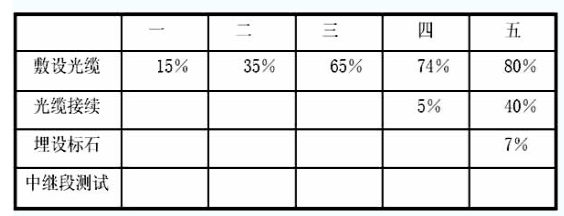

说明:①各项工作每周完成量相等。②光缆接续在敷设光缆完成60%工作量时开始。③埋设标石在敷设光缆完成60%工作量时开始。④中继段测试必须在光缆接续全部完成后才能开始。⑤每周工作七天。第五周末时各项工作完成的进度累计情况如下:
1.定性分析各工序前五周每周的实际进度与计划的关系。2.计算第五周末各项工序实际避度比计划进度起前或拖后多少天?(计算结果如遇小数,采用进一法)3.若从第六周开始仍按原计划周进度组织施工,总工期为多少天?比原计划延长多少天?4.光缆中继段测试应包括哪些内容
选项
答案
解析
1.(本小题9 分)
(1)敷设光缆:第—周比计划拖后(1 分),第二周与计划相同(1 分),第三周比计划超前(1 分),第四周比计划拖后(1 分),第五周比计划拖后(1 分);
(2)光缆接续:第四周比计划拖后(1 分)第五周比计划超前(1 分);
(3)埋设标石:第四周比计划拖后(1 分)第五周比计划拖后(1 分)。
2.(本小题3 分)
(1)敷设光缆比原计划拖后(100%-80%)×5×7=7( 天)( 1 分)
(2)光缆接续比原计划拖后(67%-40%)×3×7=6( 天)( 1 分)
(3)埋设标石比原计划拖后(67%-7%)×3×7=13( 天)( 1 分)
3.(本小题3 分)
(1)总工期为35+7+6+14=62( 天)( 2 分);
(2)比原计划延长6 天(1 分)。
4.(本小题5 分)P144
(1)光纤接头损耗;
(2)光纤线路衰耗;
(3)光纤后向散射信号曲线;
(4)PMD(偏振模色散);
(5)光缆对地绝缘。(各1 分)
转载请注明原文地址:http://tihaiku.com/jzgc/163745.html
本试题收录于:
一建通信与广电工程实务题库一级建造师分类
一建通信与广电工程实务
一级建造师
相关试题推荐
(2020年真题)《根据建设工程造价鉴定规范》,下列现场签证争议鉴定的做法,正确
(2020年真题)根据《建设工程工程量清单计价规范》,因工程变更引起措施项目发生
(2018年真题)根据《建设工程施工合同(示范文本)》,关于变更权的说法,正确的
(2020年真题)根据《建设工程工程量清单计价规范》,关于暂列金额的说法,正确的
(2018年真题)根据《建设工程工程量清单计价规范》,某工程定额工期为25个月,
(2020年真题)单价合同在执行过程中,发现招标工程量清单中出现工程量偏差引起工
(2016年真题)根据《建设工程工程量清单计价规范》(GB50500-2013)
(2020年真题)某工程施工时处于当地正常的雨季,导致工期延误,在工期延误期间又
(2017年真题)施工过程中,可以作为工程量计量依据的资料有( )。 A.质
(2017年真题)根据《建设工程工程量清单计价规范》GB50500-2013,下
随机试题
Arabiclanguageisoneoftheworld’smostwidelyusedlanguages.Itisthe
Passage1[originaltext]Feelingtired?Undertoomuchstress?WelI,youmayw
Thewonderswhichmedicalworkershavealreadybroughtupinthediagnosisand
[originaltext]Thewagegapisastatisticalindicatoroftenusedasaninde
判断正误并简述原因:在有限个企业的垄断竞争市场不可能在零固定成本下长期保持超
水泥凝结时间试验用水应是洁净的饮用水,如有争议时应以蒸馏水为准()。
案例: 阅读下面的作文教学实录(片段),完成下题。 “还有点时间我们再来讲个
反政治的政治指的是一种政治态度,是对极权政治的一种否定。其基本思想是不把政治看做
现代语言学自开创至今,虽然只有不足100年的时间,但它的发慌却出人意料地迅猛。以
在临床医学研究中,对待受试者的正确做法是A:对受试者的负担不可以过分强调 B:
最新回复
(
0
)
