某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合

免费题库2022-08-02  22

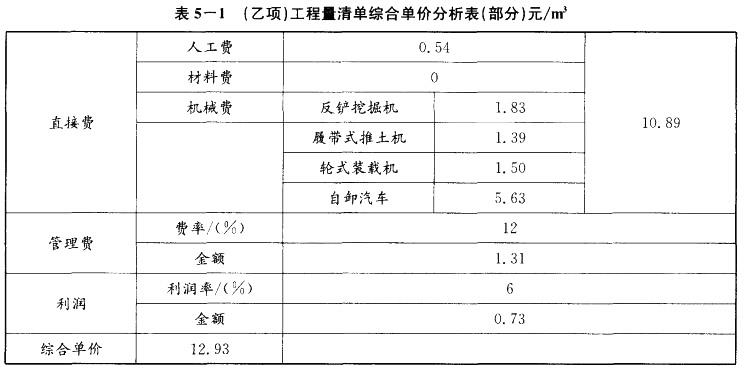

问题 某工程项目,建设单位通过公开招标方式确定某施工单位为中标人,双方签订了工程承包合同,合同工期3个月。合同中有关工程价款及其支付的条款如下:(1)分项工程清单中含有两个分项工程,工程量分别为甲项4500m3,乙项31000m3。清单报价中,甲项综合单价为200元/m3,乙项综合单价为12.93元/m3,乙项综合单价的单价分析如表5—1所示。当某一分项工程实际工程量比清单工程量增加超出10%时,应调整单价,超出部分的单价调整系数为0.9;当某一分项工程实际工程量比清单工程量减少10%以上时,对该分项工程的全部工程量调整单价,单价调整系数为1.1。(2)措施项目清单共有7个项目,其中环境保护等3项措施费用4.5万元,这3项措施费用以分部分项工程量清单计价合计为基数进行结算。剩余的4项措施费用共计16万元,一次性包死,不得调价。全部措施项目费在开工后的第1个月末和第2个月末按措施项目清单中的数额分两次平均支付,环境保护措施等3项费用调整部分在最后一个月结清,多退少补。(3)其他项目清单中只包括招标人预留金5万元,实际施工中用于处理变更洽商,最后一个月结算。(4)规费综合费率为4. 89%,其取费基数为分部分项工程量清单计价合计、措施项目清单计价合计、其他项目清单计价合计之和;税金的税率为3.47%。(5)工程预付款为签约合同价款的10%,在开工前支付,开工后的前两个月平均扣除。(6)该项工程的质量保证金为签约合同价款的3%,自第1个月起,从承包商的进度款中按3%的比例扣留。合同工期内,承包商每月实际完成并经工程师签证确认的工程量如表5—2所示。1.该工程签约时的合同价款是多少万元?2.该工程的预付款和质量保证金是多少万元?3.各月的分部分项工程量清单计价合计是多少万元?并对计算过程做必要的说明。4.各月需支付的措施项目费是多少万元?5.承包商第1个月应得的进度款是多少万元?(计算结果均保留两位小数。)

选项

答案

解析 1.该工程签约时的合同价款:(4500X200+31000X12.93+45000+160000+50000)X(1+4.89%)(1+3.47%)=168.85万元。2.该工程预付款:168.85X10%=16.89万元;该工程质量保证金:168.85X3%=5.07万元。3.各月份工程量清单计价:(1)第1个月分部分项工程量清单计价1600X200+8000X12.93=42.34万元。(2)第2个月分部分项工程量清单计价1600X200+9000X12.93=43.64万元。(3)第3个月分部分项工程量清单计价:截至第3个月末,甲分项工程累计完成工程量:1600+1600+1000=4200m3,与清单工程量4500m3相比,[(4500-4200)/4500]X100%=6.67%<10%,应按原价结算;乙分项工程累计完成工程量25000m3,与清单工程量31000m3相比,[(31000-25000)/31000]X100%=19.35%>10%,按合同条款,乙分项工程的全部工程量应按调整后的单价计算。第3个月的分部分项工程量清单计价合计应为:1000X200+25000X12.93X1.1-(8000+9000)X12.93=33.58万元。4.各月需支付的措施项目费:(1)第1个需支付的措施项目费:第1个月措施项目清单计价合计:(4.5+16)/2=10.25万元。需支付措施费:10.25X1.0489X1.0347=11.12万元。(2)第2个需+支付的措施项目费:第2个月需支付措施费同第1个月:11.12万元。(3)第3个需支付的措施项目费:环境保护等三项措施费费率:
转载请注明原文地址:https://tihaiku.com/jzgc/969634.html

最新回复(0)
