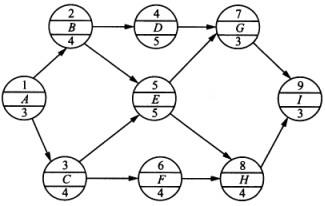

单代号网络计划图(见图)中,关键线路有()。A、A→B→E→G→I B、A→B

最全题库2022-08-02  31

问题 单代号网络计划图(见图)中,关键线路有()。A、A→B→E→G→IB、A→B→E→H→IC、A→C→E→G→ID、A→C→E→H→IE、A→C→F→H→I

选项 A、A→B→E→G→I
B、A→B→E→H→I
C、A→C→E→G→I
D、A→C→E→H→I
E、A→C→F→H→I

答案 BD

解析 关键线路是指总工作持续时间最长的线路。图中的线路有:①A→B→D→G→I,工期为18天;②A→B→E→G→I,工期为18天;③A→B→E→H→I,工期为19天;④A→C→E→G→I,工期为18天;⑤A→C→E→H→I,工期为19天;⑥A→C→F→H→I,工期为18天。即关键线路为③和⑤。
