某工程项目根据各项工作之间的逻辑关系及持续时间编制的双代号网络如下图所示(时间单

admin2022-08-02  38

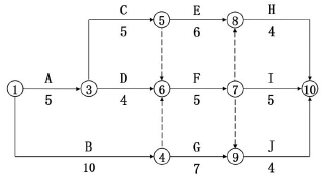

问题 某工程项目根据各项工作之间的逻辑关系及持续时间编制的双代号网络如下图所示(时间单位:周)。则下列说法中正确的是(   ) 。A.本项目的计算工期为20 周B.D 工作的总时差为1 周C.C 工作为关键工作D.F 工作的最迟完成时间为第16 周

选项 A.本项目的计算工期为20 周
B.D 工作的总时差为1 周
C.C 工作为关键工作
D.F 工作的最迟完成时间为第16 周

答案 D

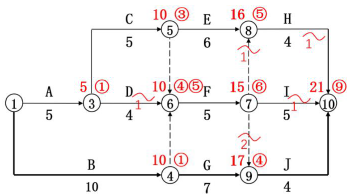

解析 本项目的计算工期是21周,D工作的总时差是2周,C工作总时差不为0,所以不是关键工作。
转载请注明原文地址:https://tihaiku.com/jzgc/41428.html

最新回复(0)
