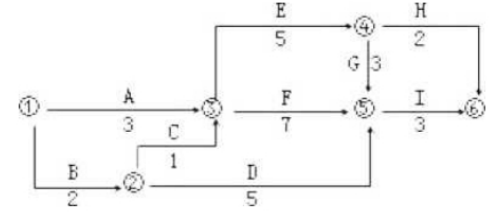

某工程双代号网络计划如下图所示(单位:天)。该网络计划的关键线路为()。 A.

admin2022-08-02  38

问题 某工程双代号网络计划如下图所示(单位:天)。该网络计划的关键线路为()。A.①—③—⑤—⑥B.①—③—④—⑤—⑥和①—②—③—④—⑤—⑥C.①—②—⑤—⑥和①—②—③—④—⑥D.①—②—③—⑤—⑥

选项 A.①—③—⑤—⑥
B.①—③—④—⑤—⑥和①—②—③—④—⑤—⑥
C.①—②—⑤—⑥和①—②—③—④—⑥
D.①—②—③—⑤—⑥

答案 B

解析 本题考查的是关键工作、关键路线和时差。按工作计算法可知,总工期为14天,关键线路 为:①一③一④一⑤一⑥和①一②一③一④一⑤一⑥两条。
