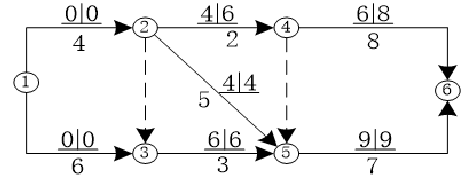

某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,
某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间,
admin
2022-08-02
92
问题
某工程双代号网络计划如下图所示,图中已标出各项工作的最早开始时间和最迟开始时间, 该计划表明( )。
A.工作 1-3 的自由时差为零 B.工作 2-4 的自由时差为 2 C.工作 2-5 为关键工作 D.工作 3-5 的总时差为零 E.工作 4-6 的总时差为 2
选项
A.工作 1-3 的自由时差为零
B.工作 2-4 的自由时差为 2
C.工作 2-5 为关键工作
D.工作 3-5 的总时差为零
E.工作 4-6 的总时差为 2
答案
ACDE
解析
选项 A 正确,工作 1-3 的自由时差=6-(0+6)=0; 选项 B 错误,工作 2-4 的自由时差=6-(4+2)=0; 选项 C 正确,本工程的关键线路为 1-2-5-6。在关键线路上的工作均为关键工作; 选项 D 正确,工作 3-5 的总时差=6-6=0; 选项 E 正确,工作 4-6 的总时差=8-6=2。
转载请注明原文地址:https://tihaiku.com/jzgc/39430.html
本试题收录于:
二建建设工程施工管理题库二级建造师分类
二建建设工程施工管理
二级建造师
相关试题推荐
临终关怀最主要的目的是A:缓解患者及其家属的经济压力 B:延长患者的死亡时间
心理测验工作应遵守的原则为A:真诚、中立、回避 B:自强、自立、自省 C:信
男婴,3个半月。3周前曾患肺炎,按计划免疫接种程序,此时应接种A:麻疹疫苗第一次
以下哪种疫苗不是我国卫生部规定的儿童计划免疫程序A:麻疹疫苗 B:乙肝疫苗
服用短效避孕药期间如漏服,补服的时间应在A:6小时内 B:10小时内 C:1
上腹部手术拆线的时间是A:4~5日 B:6~7日 C:7~9日 D:10~
男性,50岁。在耐火材料厂从事煅烧工作15年,现有明显的阵发性干咳,有少许黏液性
《医疗机构管理条例》规定,医疗机构不得使用非卫生技术人员从事A:医疗后勤服务工作
小儿重度脱水有明显外周循环障碍,扩容液输注时间为A:10~20分钟 B:30~
最适于进行输卵管结扎术的时间是A:月经干净后3~4天 B:足月产后7天 C:
随机试题
Asthegreatlowebbofhightechsweepsthroughtheworldofonlinecommerc
Hardshipdidnotendwithfreedom.Therewere(1)______regionalvariationin
平面交叉是两条道路在不同高程上交叉,两条道路上的车流互不干涉,各自保持原有车速通
集镇、农田的防护工程的排涝标准为()年一遇暴雨。A.1~10 B.5~10
常见的边坡变形破坏主要有( )等几种类型。 A、松弛张裂 B、管涌破坏
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
出库中的复核的内容包括()。 A.记录是否完整 B.主机和附件是否配套
在WindowsXP中,如果窗口表示一个应用程序,则打开该窗口的含义就是运行该
某日,一大型商业文化城发生一起接线盒电气阴燃事故,过火面积0.5m2,商场值班人
根据《建设工程质量管理条例》规定,违反本条例规定,项目经理因过错造成重大质量事故
最新回复
(
0
)
