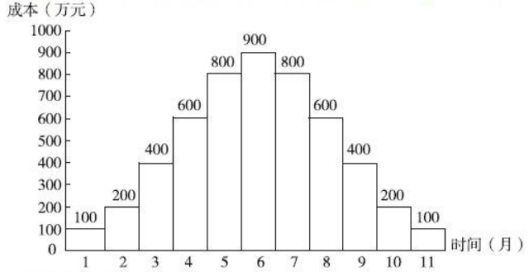

某工程按月编制的成本计划如下图,若 6 月、8 月实际成本为 1000 万元和

admin2022-08-02  42

问题 某工程按月编制的成本计划如下图,若 6 月、8 月实际成本为 1000 万元和 700 万元,其余 月份的实际成本与计划成本均相同。关于该工程施工成本的说法,正确的是( )。A.第 6 月末计划成本累计值为 3100 万元 B.第 8 月末计划成本累计值为 4500 万元 C.第 8 月末实际成本累计值为 4600 万元 D.第 6 月末实际成本累计值为 3000 万元

选项 A.第 6 月末计划成本累计值为 3100 万元
B.第 8 月末计划成本累计值为 4500 万元
C.第 8 月末实际成本累计值为 4600 万元
D.第 6 月末实际成本累计值为 3000 万元

答案 C

解析 第 6 月末计划成本累计值=100+200+400+600+800+900=3000(万元), 实际成本累计值=100+200+400+600+800+1000=3100(万元); 第 8 月末计划成本累计值=100+200+400+600+800+900+800+600=4400(万元), 实际成本累计值=100+200+400+600+800+1000+800+700=4600(万元)。
转载请注明原文地址:https://tihaiku.com/jzgc/39373.html

最新回复(0)
