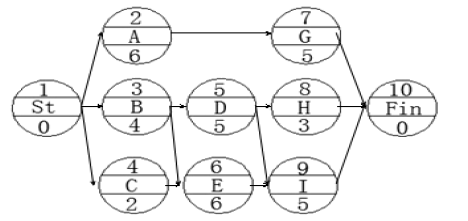

某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )。 A.有

admin2022-08-02  42

问题 某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )。A.有两条关键线路 B.计算工期为 15 C.工作 G 的总时差和自由时差均为 4D.工作 D 和 I 之间的时间间隔为 1 E.工作 H 的自由时差为 2

选项 A.有两条关键线路
B.计算工期为 15
C.工作 G 的总时差和自由时差均为 4
D.工作 D 和 I 之间的时间间隔为 1
E.工作 H 的自由时差为 2

答案 BCD

解析 “有两条关键线路”错误,只有一条关键线路①→③→⑥→⑨→⑩。“工作 H 的自由 时差为 2”错误,H 工作自由时差为 3。
