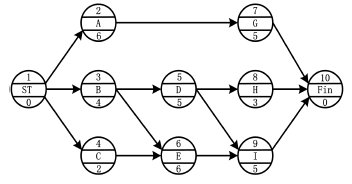

(2014年真题)某分部工程的单代号网络计划如图所示(时间单位:天),正确的有(

admin2022-08-02  24

问题 (2014年真题)某分部工程的单代号网络计划如图所示(时间单位:天),正确的有( )。A.计算工期为15 B.有两条关键线路C.工作H的自由时差为2 D.工作G的总时差和自由时差均为4E.工作D和I之间的时间间隔为1

选项 A.计算工期为15
B.有两条关键线路
C.工作H的自由时差为2
D.工作G的总时差和自由时差均为4
E.工作D和I之间的时间间隔为1

答案 ADE

解析 B错误,关键线路为①-③-⑥-⑨-⑩,一条;D错误,H工作的自由时差为3。
