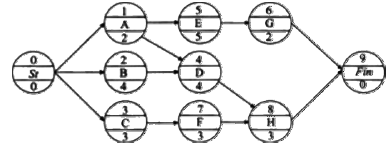

问题 某工程单代号网络图如下图所示,正确的说法是(  )。A.工作D的ES为2B.工作G的FF为2C.工作H的FF为1D.工作F的FF为1

选项 A.工作D的ES为2
B.工作G的FF为2
C.工作H的FF为1
D.工作F的FF为1

答案 B

解析 首先要找到关键线路,关键线路为持续时间最长的线路,计算出总工期11。工作D的最早开始时间为4,A错误;求自由时差时,从最后向前推,仍然按照双代号网络计划的计算办法,G工作的自由时差,等于紧后工作最早开始时间-本工作的最早完成时间=11-9=2;依次求H和F工作的自由时差。H的自由时差=11-11=0;F的自由时差=9-6=3.
