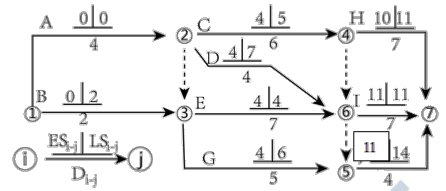

某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始

admin2022-08-02  23

问题 某工程双代号网络计划如下图,已标出各项工作的最早开始时间(ESi-j)、最迟开始时间(LSi-j)和持续时间(Di-j)。该网终计划表明(  )。A.工作C和工作E均为关键工作B.工作B的总时差和自由时差相等C.工作D的总时差和自由时差相等D.工作G的总时差、自由时差分别为2天和0天E.工作5-7的总时差和自由时差相等

选项 A.工作C和工作E均为关键工作
B.工作B的总时差和自由时差相等
C.工作D的总时差和自由时差相等
D.工作G的总时差、自由时差分别为2天和0天
E.工作5-7的总时差和自由时差相等

答案 BCE

解析 C工作不是关键工作。G工作的总时差为2,自由时差为2。
转载请注明原文地址:https://tihaiku.com/jzgc/37375.html

最新回复(0)
