admin2022-08-02  27

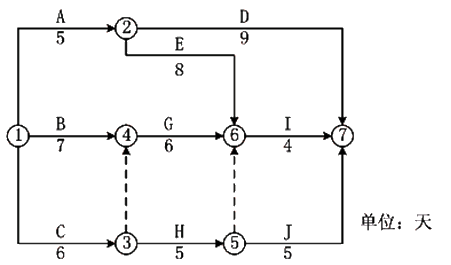

问题 某分部工程双代号网络计划如下图所示,则工作C的自由时差为(  )天。A.1B.2C.0D.3

选项 A.1
B.2
C.0
D.3

答案 C

解析 本题考查的是双代号网络计划。C工作的自由时差=min{G工作的最早开始时间,H工作的最早开始时间}-C工作的最早完成时间= min{7,6}-6=0。
