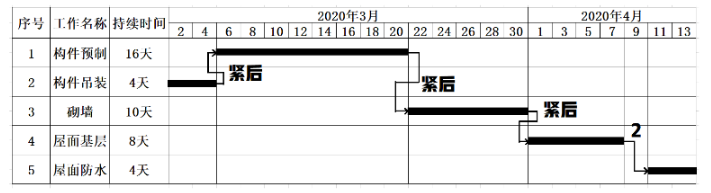

某项目施工横道图进度计划如下图,图中存在的错误是() A.逻辑关系表达混乱

admin2022-08-02  43

问题 某项目施工横道图进度计划如下图,图中存在的错误是()A.逻辑关系表达混乱B.工作持续时间和横道时间长度不一致C.屋面基层与屋面防水之间存在间隔时间D.横道上缺少工作的简要说明

选项 A.逻辑关系表达混乱
B.工作持续时间和横道时间长度不一致
C.屋面基层与屋面防水之间存在间隔时间
D.横道上缺少工作的简要说明

答案 B

解析 2022教材P138;2021教材P134
本题考查的是横道图进度计划的编制方法。
横道图用于小型项目或大型项目子项目上,或用于计算资源需要量、概要预示进度,也可用于其他计划技术的表示结果。本题中,砌墙工作持续时间为21号到31号(3月有31号)共计11天,与横道时间长度(10天)不一致。
转载请注明原文地址:https://tihaiku.com/jzgc/35414.html

最新回复(0)
