(2012年真题)某项目采用公开招标方式选择咨询服务单位,最终乙咨询单位中标。

练习题库2022-08-02  48

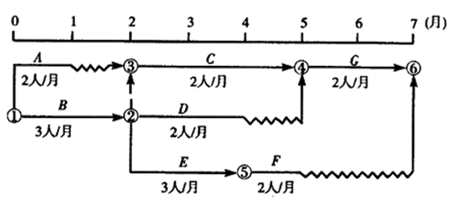

问题 (2012年真题)某项目采用公开招标方式选择咨询服务单位,最终乙咨询单位中标。   乙咨询单位编制了该项目的咨询工作初始进度计划,如图3-1所示。   图中各项工作均按最早开始时间安排,各工作名称下方注明了咨询工作每月所需咨询人员数量(均为中级咨询人员),且工作的咨询工作量均衡。咨询服务合同中约定,委托方按实际完成工作量和投入的咨询人员级别支付项目咨询费用。开始工作后不久,由于乙咨询单位业务繁忙,每月最多能为该项目安排5名咨询人员平行工作,乙咨询单位及时对初始进度计划进行了调整。   【问题】   根据人员配备约束条件的变化,乙咨询单位应如何调整项目初始进度计划?(写出调整进度计划的过程)调整后进度计划的计算工期为多长?

选项

答案

解析  背景资料中可知,该项目只能最多5名咨询人员同时工作,而图中C、D、F工作会超过5名咨询人员平行工作。故需要调整。
  线路①→②→⑤→⑥有两个月的总时差,则对此线路上的工作进行调整:E、F工作推迟两个月。调整后进度计划的计算工期仍为7个月,工期未发生改变。
转载请注明原文地址:https://tihaiku.com/jzgc/347996.html

最新回复(0)
