某工程咨询公司受政府投资主管部门委托,对某垃圾发电厂项目进行核准评估。经过现场调

免费题库2022-08-02  47

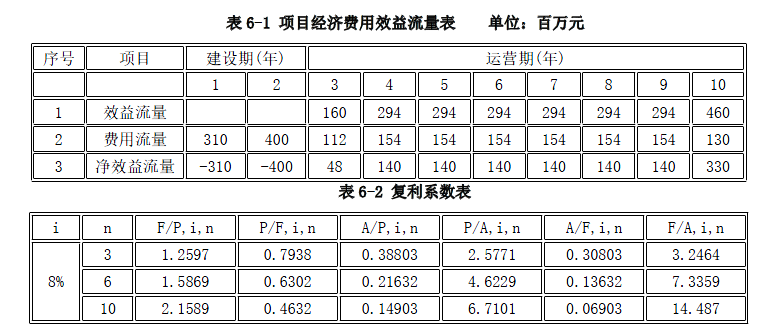

问题 某工程咨询公司受政府投资主管部门委托,对某垃圾发电厂项目进行核准评估。经过现场调查和分析论证,该工程咨询公司认为该项目申请报告存在以下缺陷:1.项目位于山区泥石流多发地带,该申请报告没有附地质灾害危险性评估的相关内容。2.项目生态环境影响分析内容仅包括特殊环境影响。3.没有将项目运营期间产生的废弃物对周边农作物造成的损失计入项目经济费用效益流量表(见表6-1)中,环境影响的经济损益分析表明,项目运营期间废弃物排放对周边农作物造成的损失,每年约为4000 万元。(计算期按10 年计)。(注:1.社会折现率取8%,2.计算结果保留两位小数)【问题】1.该项目是否需要进行地质灾害危险性评估?说明理由,地质灾害危险性评估的主要内容是什么?【问题】2.该项目申请报告的生态环境影响分析还应该补充哪些主要内容?【问题】3.计算该项目经济净现值,并判断该项目在经济上是否可行。

选项

答案

解析 1.该项目需要进行地质灾害危险性评估,因为该项目位于山区泥石流多发地带,容易遭受地质灾害的危险。
地质灾害危险性评估的主要内容包括:(1)工程建设可能诱发、加剧地质灾害的可能性;(2)工程建设本身可能遭受地质灾害危害的危险性;(3)拟采取的防治措施。
根据《地质灾害防治管理办法》和《地质灾害防治条例》要求,对有可能导致地质灾害(主要包括崩塌、滑坡、泥石流、地面塌陷、地裂缝、地面沉降等)发生的工程项目建设和在地质灾害易发区内进行的工程建设,在申请建设用地之前必须进行地质灾害危险性评估。
2.该项目申请报告的生态环境影响分析还应该补充生态和环境现状、生态环境影响分析、生态环境保护措施。
生态环境影响分析内容:1.生态和环境现状。2.生态环境影响分析。3.生态环境保护措施。4.特殊环境影响。
3.ENPV=-310/(1+8%)-400/(1+8%)2+(48-40)/(P/F,8%,3)+(140-40)(P/A,8%,6)(P/F,8%,3)+(330-40)/(1+8%)10=-287.04-342.94+6.35+366.97+134.33=-122.33 百万元<0,该项目经济上不可行。
