某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期 170 天,在第
某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期 170 天,在第
最全题库
2022-08-02
110
问题

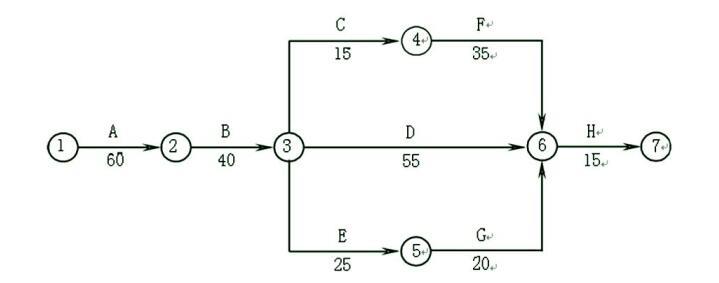

某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期 170 天,在第 75 天进行的进度检查时发现,工作 A 已全部完成,工作 B 刚刚开始。
问题:(1)为使本管道安装工程仍按原计划工期完成,应如何调整原计划。(2)调整后,所需投入的赶工费用是多少。(3)重新绘制调整后的进度计划网络图,并列出关键线路
选项
答案
解析

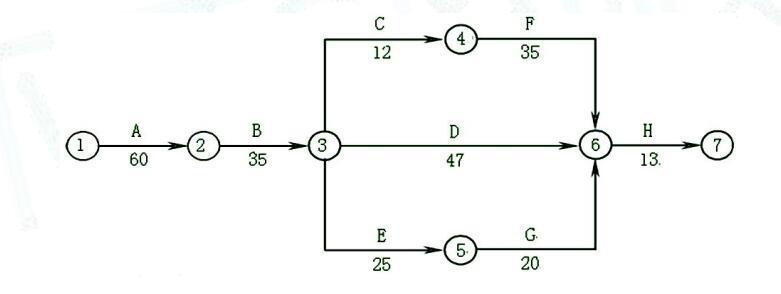

(1)目前总工期拖后 15 天,此时的关键线路:B→D→H①其中工作 B 赶工费率最低,故先对工作 B 持续时间进行压缩,工作 B 压缩 5 天,因此增加费用为 5×200=1000(元) 总工期为:185-5=180(天)关键线路:B→D→H②剩余关键工作中,工作 D 赶工费率最低,故应对工作 D 持续时间进行压缩,工作 D 压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作 D 只能压缩 5 天,因此增加费用为 5×300=1500(元) 总工期为:180-5=175(天)关键线路:B→D→H 和 B→C→F→H 两条。③剩余关键工作中,存在三种压缩方式:1)同时压缩工作 C、工作 D;2)同时压缩工作 F、工作 D;3)压缩工作 H。同时压缩工作 C 和工作 D 的赶工费率最低,故应对工作 C 和工作 D 同时进行压缩。工作 C 最大可压缩天数为 3 天,故本次调整只能压缩 3 天,因此增加费用为 3×100+3×300=1200(元) 总工期为:175-3=172(天) 关键线路:B→D→H 和 B→C→F→H 两条。④剩下压缩方式中:1)同时压缩工作 F、工作 D;2)压缩工作 H。压缩工作 H 赶工费率最低,故应对工作 H 进行压缩。工作 H 压缩 2 天,因此增加费用为 2×420=840(元) 总工期为:172-2=170(天)⑤通过以上工期调整,工作仍能按原计划的 170 天完成。(2)所需投入的赶工费为:1000+1500+1200+840=4540(元)(3)调整后的进度计划网络图如下:其关键线路为:A→B→D→H 和 A→B→C→F→H。
转载请注明原文地址:https://tihaiku.com/jzgc/347499.html
本试题收录于:
现代咨询方法与实务题库投资咨询工程师分类
现代咨询方法与实务
投资咨询工程师
相关试题推荐
各单位办理会计事务的组织方式包括()。A、单独设置会计机构 B、不设立会计机构
会计行业组织对会计人员遵守职业道德规范情况进行检查,并根据检查结果进行表彰或惩戒
下列各项中,属于注册会计师行业自律组织的是()。A、财政部会计司 B、中国总会
对会计职业道德进行自律管理与约束的机构是()。A、财政部门 B、会计职业组织
()是中国注册会计师行业的管理组织,是由注册会计师组成的社会团体,履行行业自律管
在我国境内所有国家机关、社会、团体、公司、企业、事业单位和其他组织的会计记录可以
单位对会计人员的工作岗位要有计划地轮岗。()
预算是一种计划,它一旦确定以后就不允许随意变更。()
会计行业组织对会计职业道德进行自律和约束。()
各级财政部门应当负起组织和推动本地区会计职业道德建设的责任,把会计职业道德建设与
随机试题
Andtheproblemisgettingmoreandmoreserious.这个问题越来越严重。
Thethree-year-oldgirlissufferingfromarareillnessthat______.[br]Inte
[originaltext]Intherushtoreinventthewaywelive,dothetechreformer
Theword"it"(Line3,Para.2)mostprobablyrefersto______.[br]Fromthep
下列各项中,以病因命名的是( )。A.人中疔 B.破伤风 C.湿疮 D.
筒箭毒碱骨骼肌松弛作用的机制是A.阻断M受体B.阻断NN受体C.阻断NM受体D.
延伸产品是指顾客购买产品时,附带获得的各种利益的总和,包括产品说明书、保证、安装
研究者从2010年起连续三年对某一小学2010年、2011年和2012年入学的
在太阳能、风能、水能、核能中,目前唯一能替代化石燃料(煤、石油、天然气)并大规模
在PLC主机选型时,()不是重点考虑的内容。A.开关量输入/输出总点数及电压等
最新回复
(
0
)
