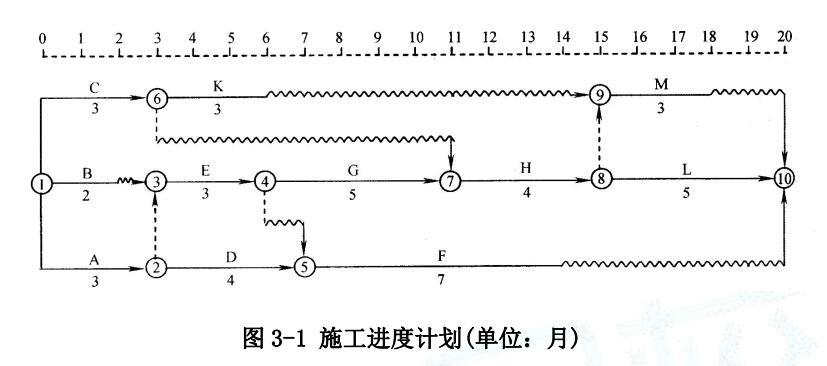

(2008年真题)某工程项目合同工期为 20 个月,施工单位提交的施工进度计划如图 3-1 所示(单位:月),各项工作均匀速施工。

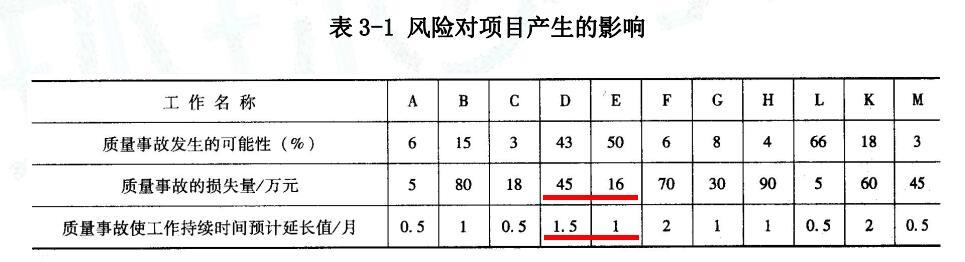

为有效控制工程施工质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见表 3-1。
1.图 3-1 中,B、C、H 工作需要由一个专业施工队顺序施工,在不改变工作工艺关系又最紧凑的前提下,如何安排这三项工作最合理?合理安排 B、C、H 工作后的新进度计划与原进度计划相比总工期是否有改变?此时该专业施工队最少的工作间断时间为多少,关键线路包括哪些工作?2.工程在按新进度计划实施过程中, 如果 D、 E 工作发生了质量事故, 会影响到哪些工作?3.如果问题 3 中的风险事件发生, 该项目的实际损失为多少, 实际工期为多少?
选项
答案
解析

1.(1)根据题目要求,在不改变工艺关系又最紧凑的前提下,将 C 工作安排在 B 工作之后,使得 B、C、H 工作顺序施工最合理(如果用图形表示也可以,见下图)
(2)新进度计划与原进度计划相比, 总工期不改变, 仍为 20 个月。(3)此时该专业施工队最少的工作间断时间为 6 个月。(4)关键线路包括工作 A、 E、 G、 H、 L。2.如果 D、 E 工作发生了质量事故, 根据上图可知会影响到 F、 G、 H、 L、 M。3.(1)该项目的实际损失=45+16=61 万元。(2)因 E 工作为关键工作, 会影响到实际工期, 所以项目实际工期变为 21 个月。
转载请注明原文地址:https://tihaiku.com/jzgc/347466.html
本试题收录于:
现代咨询方法与实务题库投资咨询工程师分类
现代咨询方法与实务
投资咨询工程师
相关试题推荐
税务机关采取税收保全措施的期限一般不得超过()个月。A、1 B、2 C、3
银行本票的提示付款期限,自出票日起计算,最长不得超过()。A、1个月 B、2个
支票的提示付款期限为自出票日起()内。A、1个月 B、5日 C、10日 D
根据《会计档案管理办法》的规定,下列各项中,不属于会计档案的是()。A、信贷计划
下列项目中,不属于会计资料的是()。A、财务计划 B、会计凭证 C、财务会计
2012年A公司发生了下列事项:(1)A公司销售给B公司一批货物,A公司按合同约
预算是一种计划,它一旦确定以后就不允许随意变更。()
注册会计师承办会计咨询、服务业务,包括代理申请工商登记,拟订合同、章程和其他业务
采取托收承付和委托银行收款方式销售货物,其纳税义务发生时间为按合同约定的收款日期
增值税的纳税期限分别为1日、3日、5日、10日、20日、1个月或者1个季度。()
随机试题
【B1】[br]【B2】linguistic→linguistics本题考查名词。将linguistic改为linguistics。该词的名词形式词尾的“s
某建设项目由两个单项工程组成,其竣工决算的有关费用如下表所示。已知该项目建设单位
A.行气B.缓急C.收敛D.软坚E.燥湿辛味中药的作用是
下列表述中,属于虚增收入常见的情况的有:A、确认从未发生送货的收入 B、发送
2021年4月,我国本外币贷款余额187.85万亿元,同比增长12%;人民币贷款
2020年,H省全省地区生产总值43443.46亿元,较2019年减少2384.
高层公共建筑的疏散楼梯,可采用剪刀楼梯间的情况是当分散设置确有困难且从任一疏散门
A.膜剂 B.泡腾片 C.气雾剂 D.阴道栓剂 E.缓控释制剂其外文药名
()是企业根据员工单位时间产量与客观生产标准相比较的结果,对员工进行奖励的一种
下列属于暗挖隧道外常用的支护与加固技术措施的是()。A.降低地下水位法
最新回复
(
0
)
