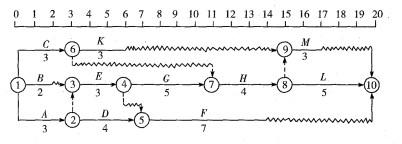

某工程项目合同工期为20个月,施工单位提交的施工进度计划如图3—1所示(时间单位

练习题库2022-08-02  46

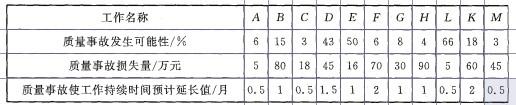

问题 某工程项目合同工期为20个月,施工单位提交的施工进度计划如图3—1所示(时间单位: 月),各项工作均匀速施工。图3-1施工进度计划(单位:月)为有效控制工程质量,咨询工程师对各工作进行了初步风险分析,风险对项目产生的影响见表3-1。 表3-1 风险对项目产生的影响工程按新进度计划实施过程中,如果D、E工作发生了质量事故,会影响到哪些工作?

选项

答案

解析 会影响到G、H、L三项关键工作。
转载请注明原文地址:https://tihaiku.com/jzgc/346969.html

最新回复(0)
