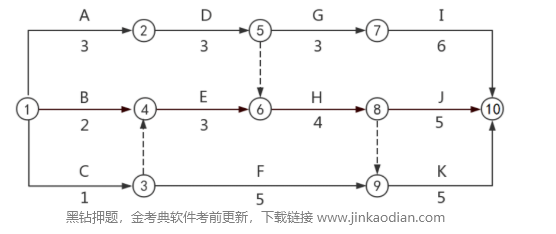

某建设工程网络计划如下图(时间单位:月),该网络计划的关键线路有( )。

admin2022-08-02  29

问题 某建设工程网络计划如下图(时间单位:月),该网络计划的关键线路有( )。A.①-②-⑤-⑦-⑩B.①-④-⑥-⑧-⑩C.①-②-⑤-⑥-⑧-⑩D.①-②-⑤-⑥-⑧-⑨-⑩E.①-④-⑥-⑧-⑨-⑩

选项 A.①-②-⑤-⑦-⑩
B.①-④-⑥-⑧-⑩
C.①-②-⑤-⑥-⑧-⑩
D.①-②-⑤-⑥-⑧-⑨-⑩
E.①-④-⑥-⑧-⑨-⑩

答案 ACD

解析 2022教材P141;2021教材P137
关键线路:①-②-⑤-⑦-⑩、①-②-⑤-⑥-⑧-⑩、①-②-⑤-⑥-⑧-⑨-⑩,工期为15。
