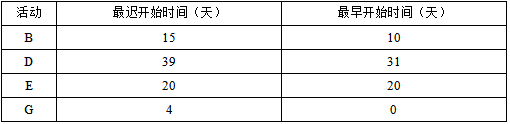

某工程项目实施过程的部分时间参数如下表所示,其中,总时差最大的活动是( )。

资格题库2022-08-02  28

问题 某工程项目实施过程的部分时间参数如下表所示,其中,总时差最大的活动是(   )。A.BB.DC.ED.G

选项 A.B
B.D
C.E
D.G

答案 B

解析 2022年教材P198
知识点:制定进度计划的方法。根据总时差的计算公式:TFi-j=LSi-j-ESi-j,各个活动的总时差为:B为15-10=5(天);D为39-31=8(天);E为20-20=0(天);G为4-0=4(天)。故D活动的总时差最大。
