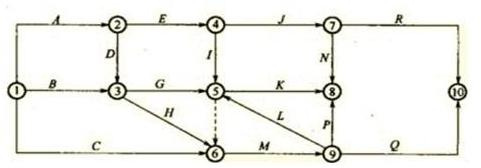

某分部工程双代号网络计划如下图所示,图中错误有( )。 A.节点编号有误

最全题库2022-08-02  21

问题 某分部工程双代号网络计划如下图所示,图中错误有(   )。A.节点编号有误B.工作代号重复C.多个起点节点D.多个终点节点E.存在循环回路

选项 A.节点编号有误
B.工作代号重复
C.多个起点节点
D.多个终点节点
E.存在循环回路

答案 ADE

解析 2022年教材P176~178
知识点:工作顺序安排。网络图中所有节点都必须编号,并应使箭尾节点的代号小于箭头节点的代号,本题中⑨-⑤、⑨-⑧工作的节点标号有误。题目中有两个终点节点⑧、⑩。⑤-⑥-⑨构成一个循环回路。
转载请注明原文地址:https://tihaiku.com/jzgc/336560.html

最新回复(0)
