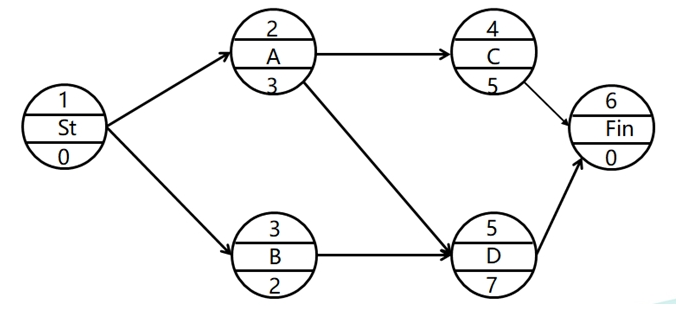

单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟

admin2022-08-02  21

问题 单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间,最早完成时间和总时差分别是( )天。A、3、10、5 B、3、8、5 C、5、10、5 D、5、8、2

选项 A、3、10、5
B、3、8、5
C、5、10、5
D、5、8、2

答案 D

解析 2022教材P150;2021教材P146
本题考查的是单代号网络计划。ESC=3天,EFC=3+5=8天,LFC=TC=3+7=10天,TFC=10-8=2天,LSC=10-5=5天。
