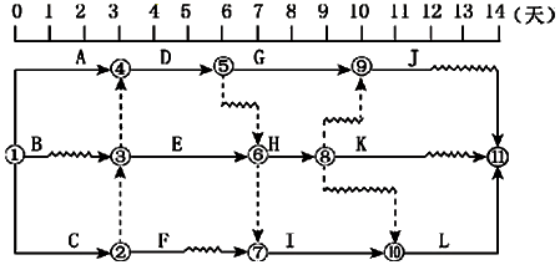

某项目分部工程双代号时标网络计划如下图。关于该网络计划的说法,正确的有()。

题库2022-08-02  31

问题 某项目分部工程双代号时标网络计划如下图。关于该网络计划的说法,正确的有()。A.工作C.E.I.L组成关键线路B.工作H的总时差为2天C.工作A.C.H.L是关键工作D.工作D的总时差为1天E.工作G的总时差与自由时差相等

选项 A.工作C.E.I.L组成关键线路
B.工作H的总时差为2天
C.工作A.C.H.L是关键工作
D.工作D的总时差为1天
E.工作G的总时差与自由时差相等

答案 AB

解析 关键线路是没有波形线的工作组成的线路,工作G的总时差是2天,自由时差是0天。工作D的总时差为2天。
转载请注明原文地址:https://tihaiku.com/jzgc/333754.html

最新回复(0)
