某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天
某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天
资格题库
2022-08-02
59
问题
某管道安装工程,按下图所示的进度计划网络图组织施工。计划工期170天,在第75天进行的进度检查时发现,工作A已全部完成,工作B刚刚开始。

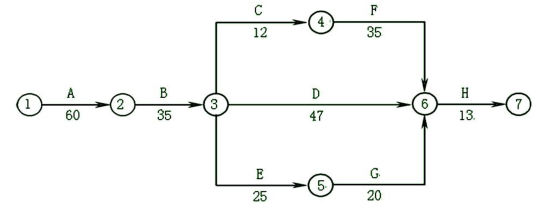

本工程各工作相关参数见下表:
问题:(1)为使本管道安装工程仍按原计划工期完成,应如何调整原计划。(2)调整后,所需投入的赶工费用是多少。(3)重新绘制调整后的进度计划网络图,并列出关键线路。
选项
答案
解析
(1)目前总工期拖后15天,此时的关键线路:B→D→H①其中工作B赶工费率最低,故先对工作B持续时间进行压缩,工作B压缩5天,因此增加费用为5×200=1000(元)总工期为:185-5=180(天)关键线路:B→D→H②剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩,工作D压缩的同时,应考虑与之平等的各线路,以各线路工作正常进展均不影响总工期为限。故工作D只能压缩5天,因此增加费用为5×300=1500(元)总工期为:180-5=175(天)关键线路:B→D→H和B→C→F→H两条。③剩余关键工作中,存在三种压缩方式:1)同时压缩工作C、工作D;2)同时压缩工作F、工作D;3)压缩工作H。同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。工作C最大可压缩天数为3天,故本次调整只能压缩3天,因此增加费用为3×100+3×300=1200(元)总工期为:175-3=172(天)关键线路:B→D→H和B→C→F→H两条。④剩下压缩方式中:1)同时压缩工作F、工作D;2)压缩工作H。压缩工作H赶工费率最低,故应对工作H进行压缩。工作H压缩2天,因此增加费用为2×420=840(元)总工期为:172-2=170(天)⑤通过以上工期调整,工作仍能按原计划的170天完成。(2)所需投入的赶工费为:1000+1500+1200+840=4540(元)(3)调整后的进度计划网络图如下:其关键线路为:A→B→D→H和A→B→C→F→H。
转载请注明原文地址:https://tihaiku.com/jzgc/333513.html
本试题收录于:
工程项目组织与管理题库投资咨询工程师分类
工程项目组织与管理
投资咨询工程师
相关试题推荐
环境影响识别与评价指标确定环节可采用的规划环境影响评价的方法有()。A.网络分析
项目前期策划成果质量评审的外部评审包括()。A.项目团队组织的评审 B.项目经
项目评估质量控制中,企业组织内部的质量评审由()构成。A.班组评审 B.项目
项目质量计划主要包括的内容有()。A.项目组成员名单 B.直接费用计划 C
下列属于国际金融组织贷款项目资金申请报告的内容的有()。A.申请国外贷款的主要
工程咨询机构应建立组织内部的质量控制责任制,明确质量控制的各级各类人员职责。咨询
()指企业为获得政府资金支持、财政专项资金(简称专项资金)支持、国际金融组织或
BOT项目的结构包括的组织有()。A.项目的发起人 B.项目的投资者 C.
项目实施进度与计划的编制内容中,代建制的内容包括()。A.代建单位的选择标准及
下列关于建设条件与场(厂)址选择的说法,错误的是()。A.输油气管道.输电和通
随机试题
Atwenty-year-oldimmigrant,LeviStrauss,cametotheUnitedStatesin185
[originaltext]Itisnotasecretthatspendingtimeoutdoorsisgoodforou
下列关于带息应收票据评估价值的计算公式中正确的是( )。A、评估值=票据到期价值
下列关于基本信贷分析的说法,正确的有( )。A.需分析目前的还款来源,进而分析
治疗风疹邪入气营证,应首选的方剂是A.透疹凉解汤B.凉营清气汤C.宣毒发表汤D.
有下列长度的三条线段,不能组成三角形的是哪一组?()A.4cm、2cm、5c
A.6.05 B.5.65 C.5.35 D.5.05
(2015年真题)《商品房屋租赁管理办法》规定,房屋租赁合同期内,出租人不得(
双代号网络图的绘图规则有()。A.可以使用母线法绘制 B.图中严禁出现循环回路
(2020年真题)进行建设工程限额设计时,评价和优化设计方案采用的方法是()。
最新回复
(
0
)
