某房建工程建设单位与施工单位签订了施工合同,合同中估算工程量为8000m3,单价
某房建工程建设单位与施工单位签订了施工合同,合同中估算工程量为8000m3,单价
免费题库
2022-08-02
82
问题

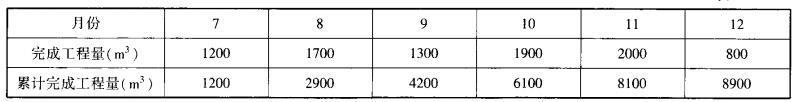

某房建工程建设单位与施工单位签订了施工合同,合同中估算工程量为8000m3,单价为200元/m3,合同工期6个月。合同相关条款约定如下:(1)开工前建设单位应向施工单位支付签约合同价20%的工程预付款。(2)建设单位自第一个月起,从施工单位的工程款中,按5%的比例扣留质量保证金。(3)当累计实际完成工程量不超过合同估算工程量10%时,单价不调整,当超过10%时,对超过部分进行调价,调价系数为0.9。(4)工程预付款从累计工程款达到签约合同价的30%以上的下一个月起,至合同工期的第六个月(包括第六个月)平均扣回。施工单位每月实际完成并由监理机构确认的工程量如表1所示。监理机构确认的工程量表1
问题:1.该施工合同的签约合同价为多少?工程预付款为多少?2.工程预付款从哪个月开始扣回?每月应扣工程预付款为多少?3.12月底监理机构应签发的进度付款金额为多少?
选项
答案
解析
1.签约合同价为:200×8000=160(万元)。
工程预付款为:160×20%=32(万元)。
2.30%的签约合同价为:160×30%=48(万元)。
第一个月实际完成工程款为:200×1200=24(万元)。
第二个月实际完成工程款为:200×1700=34(万元)。
到第二个月完成工程累计金额为:24+34=58(万元),已经超过30%的签约合同价,因此,预付款应从第三个月(9月)开始扣回。9月、10月、11月、12月每月应扣预付款金额:32÷4=8(万元)。
3.到12月实际完成的累计工程量为8900m3,超过合同估算量8000m3的10%,超出部分的数量为8900-8000-800=100(m3),该部分按照新单价执行,新单价为:200×0.9=180(元/m3)。
12月份工程款为=200×(800-100)+180×100=15.8(万元)。
12月应扣质量保证金为:15.8×5%=0.79(万元)。
12月应扣预付款金额为:8万元。
因此,12月底监理机构应签发进度付款金额=15.8-8-0.79=7.01(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/324622.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
某工程施工过程中发生了一项未在合同中约定的零星工作,增加费用2万元,此费用应列入
根据专业工程《计量规范》编制招标工程量清单时,有两种不同截面的现浇混凝土矩形柱,
关于工程量清单的说法,正确的是( )。A.招标文件中工程量清单的准确性和完整性由
能较快发现问题,审查速度快,但问题出现的原因还需继续审查的施工图预算审查方法是(
与全费用综合单价相比,现行《建设工程工程量清单计价规范》中分部分项工程的综合单价
当设备清单不完备时,编制设备安装工程概算宜采用的方法有( )。A.生产能力指数法
某建设项目只有一个单项工程。关于该项目施工图预算编制要求的说法,正确的是( )。
某建设项目的建筑面积为10000m2,按类似工程概算指标计算的一般土建工程单位概
建设工程项目总概算的完整组成是( )。 A.单项工程综合概算、工程建设其他
根据《建筑安装工程费用项目组成》(建标[2013]44号),施工企业为建筑安装施
随机试题
Completethetablebelow.WriteNOMORETHANTHREEWORDSAND/ORANUMBERforeac
Forthispart,youareallowed30minutestowriteashortessayonthetopicDu
符合鲜货原料储藏要求的是( )。A.所有易腐败变质食品的冷藏温度要保持在0℃以
利用应急广播系统、警铃、室内电话等设施设备以及通过喊话等方式发布火警信息。
对以下曲目描述正确的是()A.《走西口》流行于陕西、内蒙、青海一带 B.
男性,36岁,饱餐后突发上腹刀割样剧痛,后迅速蔓延全腹,恶心呕吐,体检"板状腹"
中医认为多发性抽动症的病位主要在A、心 B、肺 C、脾 D、肝 E、肾
行政许可直接涉及申请人与他人之间重大利益关系的,行政机关在作出行政许可决定前,应
甲见乙挥拳打丙,遂上前制止,结果被乙误伤。对甲因此所遭受的损害A.由乙、丙承担按
期货从业人员在进行投资分析或者提出投资建议时应当()。A.勤勉尽责、独立客观
最新回复
(
0
)
