某工程的施工合同工期为16 周,项目监理机构批准的施工进度计划如下图所示(时间单
某工程的施工合同工期为16 周,项目监理机构批准的施工进度计划如下图所示(时间单
练习题库
2022-08-02
64
问题
某工程的施工合同工期为16 周,项目监理机构批准的施工进度计划如下图所示(时间单位:周)。各工作均按匀速施工。施工单位的报价单(部分)见下表。
工程施工到第4 周时进行进度检查,发生如下事件:事件1:A 工作已经完成,但由于设计图纸局部修改,实际完成的工程量为840m3,工作持续时间未变。事件2:B 工作施工时,遇到异常恶劣的气候,造成施工单位的施工机械损坏和施工人员窝工,损失1万元,实际只完成估算工程量的25%。事件3:C 工作为检验检测配合工作,只完成了估算工程量的20%,施工单位实际发生检验检测配合工作费用5000 元。事件4:施工中发现地下文物,导致D 工作尚未开始,造成施工单位自有设备闲置4 个台班,台班单价为300 元/台班、折旧费为100 元/台班。施工单位进行文物现场保护的费用为1200 元。(1)、根据第4 周末的检查结果,在下图上绘制实际进度前锋线,逐项分析B、C、D 三项工作的实际进度对工期的影响,并说明理由。(2)、若施工单位在第4 周末就B、C、D 出现的进度偏差提出工程延期的要求,项目监理机构应批准工程延期多长时间?为什么?(3)、施工单位是否可以就事件2、4 提出费用索赔?为什么?可以获得的索赔费用是多少?(4)、事件3 中C 工作发生的费用如何结算?(5) 、前4 周施工单位可以得到的结算款为多少元?
选项
答案
解析

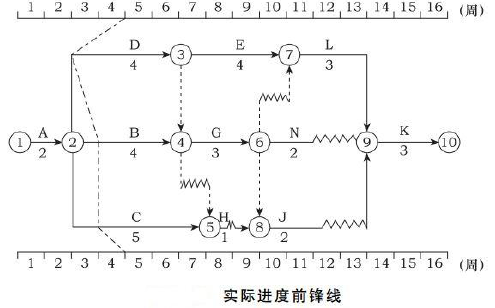

【1】 (1)实际进度前锋线如下图所示。
根据上图中实际进度前锋线,分析如下:(1)工作B 拖后1 周,因工作B 总时差为1 周,所以不影响工期。(2)工作C 拖后1 周,因工作C 总时差为3 周,所以不影响工期。(3)工作D 拖后2 周,因工作D 总时差为0(或D 为关键工作),所以影响工期2 周。【2】 批准工程延期2 周;理由:施工中发现地下文物造成D 工作拖延,不属于施工单位原因。【3】 (1)事件2 不能索赔费用,因异常恶劣的气候造成施工单位机械损坏和施工人员窝工的损失不能索赔。(2)事件4 可以索赔费用,因施工中发现地下文物属非施工单位原因。(3)可获得的费用为4 台班×100 元/台班+1200 元=1600 元。【4】 不予结算,因施工单位对C 工作的费用没有报价,故认为该项费用已分摊到其他相应项目中。【5】 施工单位可以得到的结算款为:A 工作:840m3×300 元/m3=252000 元B 工作:1200m3×25%×320 元/m3=96000 元D 工作:4 台班×100 元/台班+1200 元=1600 元小计:252000 元+96000 元+1600 元=349600 元
转载请注明原文地址:https://tihaiku.com/jzgc/324513.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
工程项目施工安全计划的内容主要有( )。 A.明确施工技术方案 B.确定安
施工图设计中的安全报告主要内容有( )。 A.总平面设计的安全性 B.室外
开展工程项目安全预评估工作,应在项目( )进行。A.可行性研究阶段 B.设计阶
关于按规定向有关部门报告建设工程安全事故情况的说法,正确的是( )。A.事故发生
根据《建设工程安全生产管理条例》,施工单位应当组织专家进行专项施工方案论证的有(
工业项目可行性研究报告的质量标准中,贯彻宏观调控政策情况的综合评价标准不包括对(
根据《建设工程质量管理条例》,监理工程师应当按照( )的要求,采取旁站、巡视和平
根据《建设工程质量管理条例》,属于建设单位的质量责任有( )。A.负责办理施工图
建设工程项目质量管理的PDCA循环中,质量处置(A)阶段的主要任务是( )。
下列不属于工程项目质量管理特点的是( )。A.工程项目质量具有隐蔽性 B.影响
随机试题
IfIhaveimprovedinanyway,Iowe______alltoyou.A、anyB、/C、itD、someC代词
Thesummer’sheatwavesbakedtheeasternUnitedStates,partsofAfricaand
下列除去杂质的方法正确的是()A.除去乙烷中少量的乙烯:光照条件下通入Cl2,气
下述哪项不符合Meyer-Overton法则()A.脂溶性相似的化合物具有相
如图,正方形ABCD的边长为10厘米,过它的4个顶点作一个大圆,过它的各边中点作
内脏痛的主要特点之一是()A.对刺激性质的分辨能力强 B.对电刺激敏感
《中华人民共和国教师法》是为了( ),建设具有良好思想品德修养和业务素质的教师
申请发行可交换公司债券应当满足当次发行债券的金额不超过预备用于交换的股票按募集说
票据在公告期间不可以进行的活动包括( )。A.承兑 B.付款 C.贴现
强夯处理范围应大于建筑物基础范围,每边超出基础外缘的宽度,宜为基底下设计处理深度
最新回复
(
0
)
