某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施

考试题库2022-08-02  28

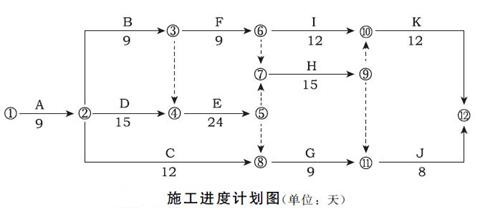

问题 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。 项目监理机构批准的施工进度计划如下图所示,各项工作均按最早开始时间安排,匀速进行。施工过程中发生如下事件:事件 1:施工准备期间,由于施工设备未按期进场,施工单位在合同约定的开工日前第 5 天向项目监 理机构提出延期开工的申请,总监理工程师审核后给予书面回复。事件 2:施工准备完毕后,项目监理机构审查《工程开工报审表》及相关资料后认为:施工许可证已 获政府主管部门批准,征地拆迁工作满足工程进度需要,施工单位现场管理人员已到位,但其他开工 条件尚不具备。总监理工程师不予签发《工程开工报审表》。事件 3:工程开工后第 20 天下班时刻,项目监理机构确认:A、B 工作已完成;C 工作已完成 6 天的工 作量;D 工作已完成 5 天的工作量;B 工作未经监理人员验收的情况下,F 工作已进行 1 天。(1)、总监理工程师是否应批准事件 1 中施工单位提出的延期开工申请?说明理由。(2)、根据《建设工程监理规范》(GB50319—2000),该工程还应具备哪些开工条件,总监理工程师 方可签发《工程开工报审表》?(3)、针对网络图所示的施工进度计划,确定该施工进度计划的工期和关键工作。并分别计算 C 工作、 D 工作、F 工作的总时差和自由时差。(4)、分析开工后第 20 天下班时刻施工进度计划的执行情况,并分别说明对总工期及紧后工作的影响。 此时,预计总工期延长多少天?(5) 、针对事件 3 中 F 工作在 B 工作未经验收的情况下就开工的情形,项目监理机构应如何处理?

选项

答案

解析 【1】 事件 1 中,总监理工程师的书面回复中应不批准施工单位的延期开工申请,理由是:
(1)施工单位因自身原因不能按期开工;
(2)按照《建设工程施工合同(示范文本)》对延期开工条款的规定,承包人要求延期开工,应在合 同约定的开工日 7 天前提出延期申请,施工单位在开工日前 5 天提交申请不符合合同规定的程序。
【2】 事件 2 中,还应具备下列条件时,由总监理工程师签署审査意见,并报建设单位批准后, 总监理工程师方可签发《工程开工令》:
(1)设计交底和图纸会审已完成;
(2)施工组织设计已由总监理工程师签认;
(3)施工单位现场质量、安全生产管理体系已建立,施工机械具备使用条件,主要工程材料已落实;
(4)进场道路及水、电、通信等已满足开工要求。
【3】 针对工程网络计划图的分析结果如下:
(1)施工总工期 75 天;
(2)关键工作包括:A、D、E、H、K;
(3)C 工作的总时差为 37 天,自由时差为 27 天;D 工作的总时差和自由时差均为 0;F 工作的总时差 为 21 天,自由时差为 0。
【4】 开工后第 20 天下班时刻施工进度计划的执行情况如下:
(1)C 工作推迟 5 天,不影响总工期,不影响紧后工作的最早开始时间;D 工作推迟 6 天,影响总工 期 6 天,影响紧后工作的最早开始时间 6 天;F 工作推迟 1 天,不影响总工期,影响紧后工作的最早 开始时间 1 天。
(2)施工总工期将延长 6 天。
【5】 事件 3 中,B 工作的完成是 F 工作开始的前提条件。为了保证工程施工的质量,项目监 理机构应就 B 工作未经验收的情况下就开始 F 工作施工的情况,下达 F 工作的《工程暂停令》,要求 施工单位先对完成的 B 工作进行报验。
