首页
登录
建筑工程
某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各分部工程的
某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各分部工程的
最全题库
2022-08-02
70
问题

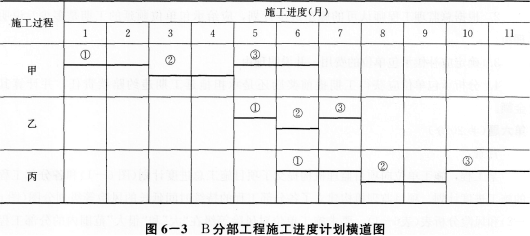

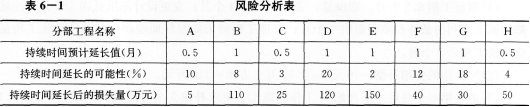

某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图6--2)和风险分析表(表6—1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。施工单位为了保证工期,决定对B分部工程施工进度计划横道图(图6—3)进行调整,组织加快的成倍节拍流水施工。
问题:1.找出项目施工总进度(图6—1)的关键线路。2.风险等级为“大”和“很大”的分部工程有哪些?3.风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?4.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?甲、乙、丙施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整的流水施工进度计划横道图。5.对图6—1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该分部工程工期为多少个月?可缩短总工期多少个月?调整后的关键线路。
选项
答案
解析

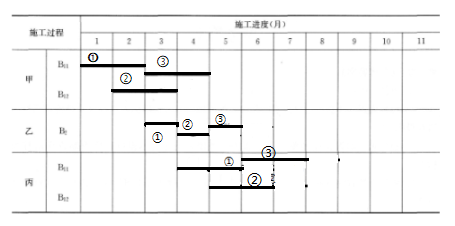

1.关键线路:(1)B→E→G(或①→③→⑤→⑥);(2)B→F→H(或①→③→④→⑥)。2.风险等级为“大”和“很大”的分部工程有:B、G、D。3.B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。工期为32个月。关键线路上的分部工程有B、E、G。4.(1)B分部工程三个施工过程的流水节拍的最大公约数为1,流水步距为1个月;(2)甲、乙、丙施工过程的工作队数分别为2、1、2;(3)流水施工工期为7个月;(4)B分部工程调整后的流水施工进度计划横道图如下:
5.B分部工程组织加快的成倍节拍流水施工后,流水施工工期由11个月调整为7个月,该分部工程工程为7个月。重新计算该工程网络计划的工期,工期为27个月,可缩短总工期3个月。调整后的关键线路为:A→C→E→G(或①→②→③→⑤→⑥);A→C→F→H(或①→②→③→④→⑥);
转载请注明原文地址:https://tihaiku.com/jzgc/324502.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
根据《建设工程安全生产管理条例》,关于工程参建各方安全责任的说法,正确的有( )
工业项目可行性研究报告的质量标准中,贯彻宏观调控政策情况的综合评价标准不包括对(
下列关于施工单位质量责任的表述,正确的是( )。A.任意压缩合理工期 B.总承
工程项目业主单位的质量管理责任不包括( )。A.对工程项目的质量管理负总责 B
建设工程项目质量管理的PDCA循环中,质量处置(A)阶段的主要任务是( )。
设备买卖合同,卖方应根据合同约定的交付时间和批次在施工场地()将合同设备交付给买
根据《标准施工招标文件》(2007年版),下列关于解决合同争议的说法,正确的有
根据《标准施工招标文件》(2007年版),承包人发生()约定的违约情况时,发包
根据《标准施工招标文件》(2007年版),发生()违约情况时,承包人可书面通知
根据《标准施工招标文件》(2007年版),关于缺陷责任的表述错误的是()。A.
随机试题
Mykneeswereshaking.I【41】afraid【42】withthem,【43】I【44】myselfoutonthep
Fromthousandsofkilometersaboveourearth,acommunicationssatellite______
南希虽然很想参加辩论,但腼腆得不敢开口。AlthoughNancywantedtojoininthediscussionverymuch,
TheconceptofupwardsocialmobilityhasbeenanabidingfeatureofAmericanli
Whichofthefollowingsentencesexpressesafact?A、Heisaniceman,Isuppose.
[audioFiles]audio_eusm_j01_190(20099)[/audioFiles]A、Reconsiderhispositionlat
A.阴虚火旺、金水不能相生的肺痿 B.脾虚湿阻、土不生金的肺痿 C.温燥犯肺
制备硬胶囊壳需要加入的附加剂不包括A.防腐剂 B.乳化剂 C.遮光剂 D.
中国古代城市的基本型制在哪个时期就已经成了雏形?()A.夏 B.商 C
单位固定成本会与业务量的增减呈( )变动。A.正方向
最新回复
(
0
)
