工程施工过程中发生如下事件: 事件1:基础工程B工作施工完毕组织验槽时,发现基

考试题库2022-08-02  30

问题 工程施工过程中发生如下事件:事件1:基础工程B工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,设计单位修改加大了基础埋深,该基础加深处理使甲施工单位增加费用8万元,B工作时间延长5天,甲施工单位及时向业主提出费用索赔和工期索赔。事件2:设备基础D工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师未按合同约定的时限到现场验收,也未通知甲施工单位推迟验收。在此情况下,甲施工单位进行了隐蔽工序施工。后来监理单位对质量有疑问,要求施工单位剥露重新检验,检验发现预埋件尺寸不足,位置偏差过大,不符合设计要求。该重新检验导致甲施工单位增加人工30工日,材料费1.2万元,D工作延长5天,甲施工单位及时向监理单位提供了费用索赔和工期索赔。事件3:设备安装M工作开始后,乙施工单位发现业主采购的设备配件缺失,业主要求乙施工单位自行采购缺失配件。乙施工单位增加材料费2.5万元,人工费0.5万元,M工作时间延长5天。设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏使M工作延长3天,费用增加5万元,增加安装、调试设备修理费1.6万元。<1> 、指出图1所示施工总进度计划的关键线路以及B、D、M的总时差和自由时差。<2> 、事件1中,甲施工单位应向项目监理机构报送哪些索赔文件?项目监理机构应批准的工程延期和费用补偿分别为多少?说明理由。<3> 、事件2中,监理单位的做法是否妥当?甲施工单位的索赔是否成立?说明理由。<4> 、事件3中,乙施工单位的工程延期和费用补偿申请项目监理机构是否应批准?说明理由。乙施工单位能得到费用补偿是多少?<1> 、工程合同价为多少万元?<2> 、列式计算材料预付款、开工前承包商应得措施项目工程款。<3> 、计算第1、2月造价工程师应确认的工程支付款各为多少万元?<4> 、假定该工程实际发生的措施费与计划一致,暂列金额中只在4月份支付了承包商索赔费用6万元,其他费用均与计划一致,计算该工程的实际总造价及质量保证金。(计算结果均保留两位小数)

选项

答案

解析 【正确答案】 工程合同价
=(分项+措施+其他)×(1+规费费率)×(1+税金率)
=[(1100×180+1550×480+3050×375)×(1+2%)+208600]×(1+7.5%)×(1+9%)
=(208.58+4.17+20.86)×1.17175=273.73(万元)
【正确答案】 材料预付款:(208.58+4.17+20.86-10)×1.17175×20%=52.40(万元)
或:(273.73-10×1.17175)×20%=52.40(万元)
开工前措施款:4.17×1.17175×50%×90%=2.20(万元)

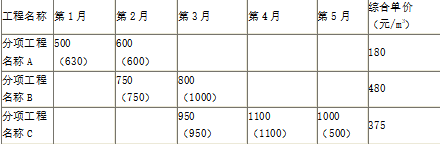

【正确答案】 1、2月份工程进度款计算:
第1月份
630×180×1.17175×90%/10000+4.17×1.17175×50%×90%=14.16(万元)
第2月份:
A分项:630+600=1230m3<(500+600)×(1+15%)=1265(m3)
则 (600×180)/10000×1.17175=12.65(万元)
B分项:750×480×1.17175/10000=42.18(万元)
A与B分项小计:12.65+42.18=54.83(万元)
进度款:54.83×90%-52.40/3=31.88(万元)
【正确答案】 工程实际总造价=(分项+措施+其他)×(1+规率率)×(1+增值税率)
=[(1230×180+1750×480+2550×375×1.05)/10000+4.17+10.86+6]×(1+7.5%)×(1+9%)?
=266.66(万元)
工程质量保证金=266.66×5%=13.33(万元)
转载请注明原文地址:https://tihaiku.com/jzgc/324458.html

最新回复(0)
