首页
登录
建筑工程
某建设单位新建一生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施
某建设单位新建一生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施
admin
2022-08-02
36
问题

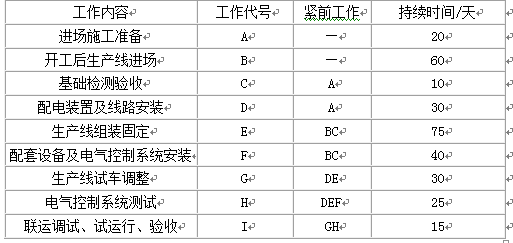

某建设单位新建一生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了车间生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。
A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。车间生产线的安装正值夏季,由于台风影响航运,使车间生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。<1> 、按车间生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。<2> 、分析影响工期的关键工作是哪几个?总工期需多少天?<3> 、基础检验工作增加到30天,是否影响总工期?说明理由。<4> 、车间生产线设备晚到7天,是否影响总工期?说明理由。<5> 、如按合同工期完成,A施工单位如何进行工期调整?
选项
答案
解析

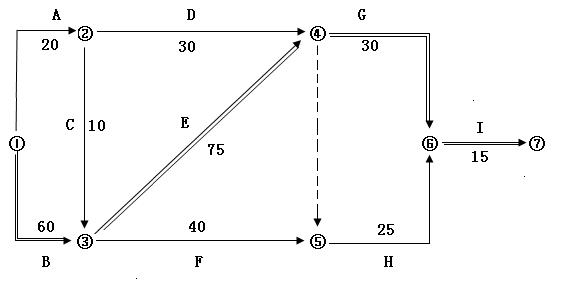

1. 车间生产线安装进度双代号网络计划(见下图)。
2.影响工期的关键工作是生产线进场;生产线组装固定;生产线试车调整;联动调试、试运行、验收,总工期为180天。3. 基础检验工作增加到30天,不会影响总工期,因为基础检验在非关键线路上,出现的偏差未大于总时差30天。4.车间生产线设备晚到7天,要影响总工期,因为该工作在关键线路上。5.如按合同工期完成,A施工单位采用适当措施压缩关键工作的持续时间,改变施工方案和调整施工程序,在生产线组装固定、试车调整、联动调试、试运行、验收的关键工作上赶工7天,使工期按合同约定完成。
转载请注明原文地址:https://tihaiku.com/jzgc/324392.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
按照国际上对项目的分类,供排水设施项目属于()。A.生产类项目 B.基础设
工程项目是为形成特定的生产能力或使用效能而进行投资的项目,这种投资建设必定形成(
建设单位的质量责任和义务包括()。A.不得迫使承包方以低于成本的价格竞标 B
工程监理单位与()有隶属关系或者其他利害关系的,不得承担监理业务。A.建设单位
安全生产检查的内容不包括()。A.查知识 B.查思想 C.查管理 D.查
下列属于建设单位的安全责任的有()。A.提供施工现场及毗邻区域地下管线资料
安全预评价的划分原则中,一般按()划分评价单元。A.生产工艺功能 B.生产设
根据《生产安全事故报告和调查处理条例》,生产安全事故发生后,单位负责应当在接到报
各项安全生产规章制度的核心是()。A.安全生产责任制 B.安全技术措施 C
根据《建设工程安全生产管理条例》,在申请领取施工许可证时应提供建设工程有关安全施
随机试题
Paperisdifferentfromotherwasteproducebecauseitcomesfromasustaina
我国在社会主义现代化建设中,坚持独立自主、自力更生和对外开放的方针。它的理论依据
耐酸耐酶的青霉素是A.双氯西林 B.羧苄西林 C.氨苄西林 D.磺苄西林
为社会提供检测或校准服务的实验室为()。A.第一方实验室 B.第二方实验
()高,表明企业有较强的利用资产创造利润的能力,企业在增加收入和节约资金使
下列关于预制灭火系统的直观检查和安装检查要求,不正确的是()。A.一个防护区设
()是有偿合同的核心条款。A、范围条款B、价格条款C、期限条款D、计量与支
关于高血压危象的诊断,错误的是A.尤多见于原发性高血压 B.可见于急进型高血压
商业银行的信贷产品不包括()。 A.保函B.贷款 C.担保D.储蓄
根据《建筑安装工程费用项目组成》(建标[2013]44号),为完成建设工程施工,
最新回复
(
0
)
