问题

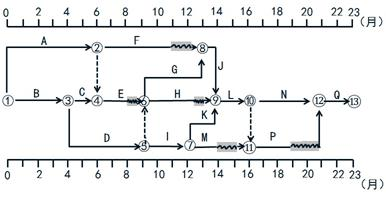

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,经项目监理机构批准的施工总进度计划如图5-1所示(时间单位:月),各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:事件1:工作A为基础工程,施工中发现未探明的地下障碍物,处理障碍物导致工作A暂停施工0.5个月,施工单位机械闲置损失12万元,施工单位向项目监理机构提出工程延期和费用补偿申请。事件2:由于建设单位订购的工程设备未按合同约定时间进场,使工作J推迟2个月开始,造成施工人员窝工损失6万元,施工单位向项目监理机构提出索赔,要求工程延期2个月,补偿费用6万元。事件3:事件2发生后,建设单位要求工程仍按原计划工期完工,为此,施工单位决定采取赶工措施,经确认,相关工作赶工费率及可缩短时间见表5-1。工作赶工费率及可缩短时间表5-1
<1> 、指出图5-1所示施工总进度计划的关键线路及工作E、M的总时差和自由时差。<2> 、针对事件1,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。<3> 、针对事件2,项目监理机构应批准工程延期和费用补偿各为多少?说明理由。<4> 、针对事件3,为使赶工费用最少,应选哪几项工作进行压缩?说明理由,需要增加赶工费多少万元?
选项
答案
解析
1.关键线路B→D→I→K→L→N→Q、B→D→G→J→L→N→Q。
E的总时差为1个月,自由时差为1个月。
M的总时差为4个月,自由时差为2个月。
2. (1)不应批准工程延期。理由:工作A总时差为1个月,暂停施工0.5个月不影响工期。
(2)应批准费用补偿12万元。理由:施工中处理文物暂停施工不属于施工单位的责任。
3.(1)应批准工程延期2个月。理由:建设单位订购的设备未及时进场属于建设单位责任,工作J为关键工作,推迟2个月开始影响工期2个月。
(2)应批准费用补偿6万元。理由:建设单位订购的设备未及时进场属于建设单位责任。
4. (1)计划调整:
① 工作L 、N 、Q为关键工作,选赶工费率最小的工作N进行压缩;
②工作N压缩1.5个月,赶工费为1.5×10=15万元;
③ L 、N 、Q仍为关键工作,选赶工费率较小的工作L进行压缩;
④工作L压缩0.5个月,赶工费为0.5×20=10万元。
(2)赶工费总计: 15+ 10= 25万元。
转载请注明原文地址:https://tihaiku.com/jzgc/324390.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
根据《标准施工招标文件》,对于施工合同变更的估价,已标价工程量清单中无适用项目的
根据《标准施工招标文件》,在合同履行中可以确认为变更的有( )。 A.改变
根据《标准施工招标文件》,施工合同履行过程中发生过程变更时,由( )向承包人发出
根据《标准施工招标文件》中的通用合同条款,承包人的施工安全责任是( )。
根据《标准施工招标文件》,发包人的义务主要有( )。 A.办理工程质量监督手
工程施工合同履行中,发包人的义务不包括( )。 A.办理工程征地拆迁手续
建设工程施工合同订立过程中,发承包双方开展合同谈判的时间是( )。A.投标人提交
根据《标准施工招标文件》的施工合同文本通用合同条款,支付管理中的“合同价格”是指
建设工程施工合同文件包括:①协议书;②投标函;③中标通知书;④合同通用条款;⑤合
关于《标准施工招标文件》合同文本及条款的说法,错误的是( )。A.通用合同条款和
随机试题
Itisallverywelltoblametrafficjams,thecostofpetrolandthequi
HowtheCIAWorks[A]DespiteplentyofHollywoodfilmsabouttheCIAand
费用预算与执行的原则是下列哪一项与总体控制,以及个案执行?()A.分项预算
下列各项不属于土地勘测定界前期的资料准备的是( )。A.用地批准文件 B.调
八仙传说故事先后见于唐代文人记载,至宋代最后定型。()
避雷针发生倒塌时,引起设备跳闸,应采取以下措施(____)。检查保护动作信息$;
各种运输方式内外部的各个方面的构成和联系,就是( )。 A.运输系统
关于保险利益,下列哪些表述是错误的?A:保险利益本质上是一种经济上的利益,即可以
下列关于敏感系数的说法中,不正确的是()。A.敏感系数=目标值变动百分比÷参量
某产品的目标成本为2000元。该产品某零部件的功能重要性系数是0.32,若现实成
最新回复
(
0
)
