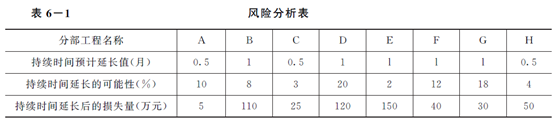

某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6-1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图6-2)和风险分析表(表6-1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

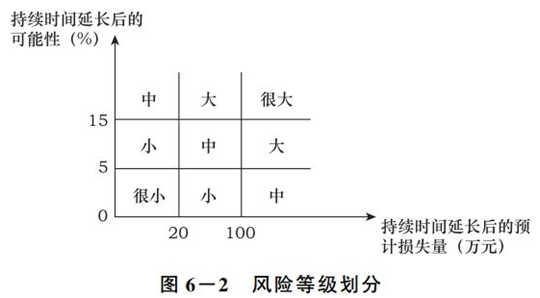

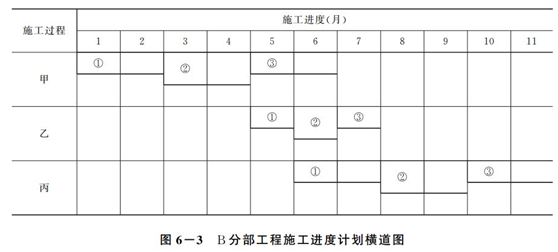

施工单位为了保证工期,决定对B分部工程施工进度计划横道图(图6-3)进行调整,组织加快的成倍节拍流水施工。

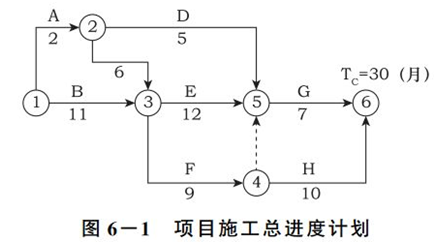

<1> 、找出项目施工总进度(图6-1)的关键线路。<2> 、风险等级为“大”和“很大”的分部工程有哪些?<3> 、风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)?关键线路上有哪些分部工程?<4> 、B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月?甲、乙、丙施工过程应分别安排几个工作队?B分部工程的流水施工工期为多少个月?绘制B分部工程调整的流水施工进度计划横道图。<5> 、对图6-1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月?可缩短工期多少个月?
选项
答案
解析

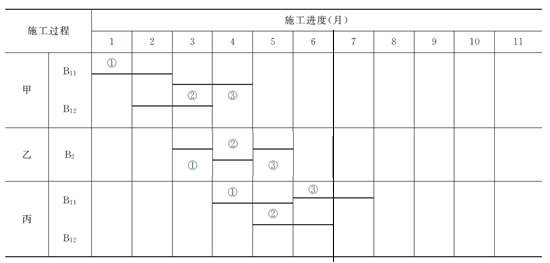

1. 关键线路:(1)B→E→G(或1→3→5→6);(2)B→F→H(或1→3→4→6)。2.风险等级为“大”和“很大”的分部工程有:B、G、D。3.B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。工期为32个月。关键线路上的分部工程有B、E、G。4. (1)B分部工程三个施工过程的流水节拍的最大公约数为1,流水步距为1个月;(2)甲、乙、丙施工过程的工作队数分别为2、1、2;(3)流水施工工期为7个月;(4)B分部工程调整后的流水施工进度计划横道图如下:
5.B分部工程组织加快的成倍节拍流水施工后,流水施工工期由11个月调整为7个月,重新计算该工程网络计划的工期,工期为27个月,可缩短工期3个月。
转载请注明原文地址:https://tihaiku.com/jzgc/324386.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
根据《标准施工招标文件》,施工合同履行过程中发生过程变更时,由( )向承包人发出
根据《标准施工招标文件》中的通用合同条款,承包人的施工安全责任是( )。
下列关于工程隐蔽部位覆盖前的检查说法错误的是( )。 A.工程隐蔽部位施工作
根据《标准施工招标文件》中的通用合同条款,在暂停施工期间,负责施工现场保护和安全
根据《标准施工招标文件》的施工合同文本通用合同条款,支付管理中的“合同价格”是指
建设工程施工合同文件包括:①协议书;②投标函;③中标通知书;④合同通用条款;⑤合
下列关于工程项目合同特点的表述中,正确的有( )。A.合同庞大复杂 B.订立合
关于工程项目合同的说法,错误的是( )。 A.工程项目合同是一个合同群体
在工程项目合同管理的基本原则中,合同双方的权利、义务对等体现的是( )。 A
下列计算方法中,不属于工程咨询合同咨询费计算方法的是( )。 A.工程进度百
随机试题
Therushingtaxihadto______becausethetrafficlightshadturnedred.A、catch
Fiftyyearsago,mostpeople’sdailylevelsofactivitywereequivalenttow
(2013年)下列资产损失,应以清单申报的方式向税务机关申报扣除的有( )。A.
男孩,10个月,因腹泻3天入院。大便为水样便,10余次/天,量较多,近2天尿少、
货币的(),是资金在使用过程中随时间推移而发生的增值。A:公允价值 B:可变现
Jb4232005.3/2接线方式,完整串运行,边断路器合并单元故障,断路器转
打破学科界限.在某些学科之间加强联系,用这种方式编成的课程为()。A.综合课程
2014年A市住房平均价格为2000元/m2,B市住房平均价格为2500元/m2
治疗肺痨阴阳俱虚证,应首选的方剂是 A.月华丸B.金匮肾气丸C.三才封髓丹
一般情况下,投资者于T日转托管基金份额成功后,可于T+1日起赎回该部分基金份额。
最新回复
(
0
)
