某工程建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用

admin2022-08-02  51

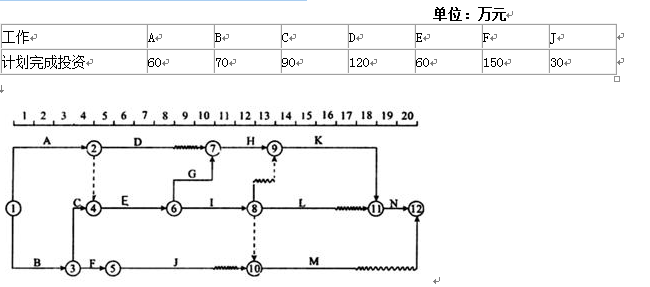

问题 某工程建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,采用可调价施工合同形式。工期20个月,项目监理机构批准的施工总进度计划如下图所示,各项工作在其持续时间内均按匀速进展,每月完成投资如下表所示。施工过程中发生如下事件。事件1:建设单位要求调整场地标高,设计单位修改施工图,A工作开始时间推迟1个月,致使施工单位机械闲置和人员窝工损失。事件2:4月份因材料价格上涨,使C工作增加造价10万元,施工单位如期完成了C工作。事件3:D、E工作受A工作的影响,开始时间也推迟了1个月,由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%。D、E工作均按原持续时间完成,由于施工机械故障,J工作7月份实际完成计划工程量的80%,J工作持续时间最终延长1个月。事件4:G、I工作的实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使工作能按原持续时间完成,但需增加赶工费0.5万元。事件5:L工作为隐蔽工程,在验收后项目监理机构对质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以隐蔽工程已经监理工程师验收为由拒绝复验。在监理机构的坚持下,对隐蔽工程进行剥离复验。复验结果,质量不合格,施工单位进行了整改。以上事件1~4发生后,施工单位均在规定时间内提出工期顺延和费用补偿要求。<1> 、事件1中,施工单位顺延和补偿费用的要求是否成立?说明理由。<2> 、事件 4中,施工单位顺延和补偿费用的要求是否成立?说明理由。<3> 、事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。<4> 、针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?<5> 、表中填写空格处的已完工程计划投资、已完工程实际投资,并分析7月末的投资偏差和进度偏差。

选项

答案

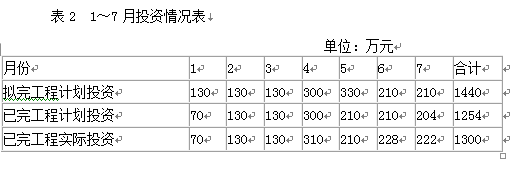

解析 1.顺延工期和补偿费用的要求成立。A工作开始时间推迟属建设单位原因且A工作在关键线路上。2.顺延工期要求成立。因该事件为不可抗力事件且G工作在关键线路上。补偿费用要求不成立。因属施工单位自行赶工行为。3.(1)施工单位的做法不妥。施工单位不得拒绝剥离复验。(2)项目监理机构的做法妥当。对隐蔽工程质量产生质疑时有权进行剥离复验。4.(1)事件1发生后应批准工程延期1个月。(2)事件4发生后应批准工程延期0.5个月,其他事件未造成工期延误,故该工程实际工期为20+1+0.5=21.5(月)。5.7月末投资偏差=1300-1254=46(万元)>0,投资超支;7月末进度偏差=1440-1254=186(万元)>0,进度拖延。
转载请注明原文地址:https://tihaiku.com/jzgc/324382.html

最新回复(0)
