某单位工程由A、B、C、D、E五个分部工程构成,它们计划投资分别为:120万元、
某单位工程由A、B、C、D、E五个分部工程构成,它们计划投资分别为:120万元、
题库
2022-08-02
42
问题

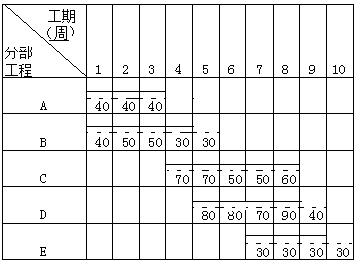

某单位工程由A、B、C、D、E五个分部工程构成,它们计划投资分别为:120万元、200万元、300万元、360万元、120万元,计划总工期为9周,进度计划如下表所示。工程进度计划表
<1> 、假设各工程每周计划完成的工程量相同,每项工作的计划持续时间如上图中的实线所示,请根据上述进度计划编制按工程划分的资金使用计划(用横道图法)。<2> 、假设各工程的实际进度如上表的虚线所示,虚线下方的数字表示实际发生的投资额。并假定实际进度每周完成的工程量相同,计算3种投资参数值,并填入下表。
<3> 、根据上表分析第9周末的投资偏差与进度偏差(以投资额表示)。
选项
答案
解析
1.根据题中所给表格计算每周的资金计划需要量。A:120/3=40(万元/周);B:200/4=50(万元/周);C:300/5=60(万元/周);D:360/4=90(万元/周);E:120/3=40(万元/周)。编制该工程按工程划分的资金使用计划,如下表所示(单位:万元)

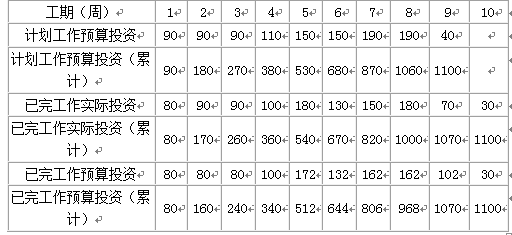

2.3种投资参数值如下表所示(单位:万元)
3.计划工作预算投资累计需要根据问题1的横道图进行计算;已完工作实际投资需要根据题目所给的图中的虚线的部分进行计算。已完工程预算投资是一个虚拟的过渡量,它需要用每一项工作的计划投资总额除以该工作实际的持续时间得到该工作每一周的已完工作预算投资,然后再进行后续的计算。对于本题各项工作每周的已完工作预算投资为:A:120/3=40(1~3周);B:200/5=40(1~5周);C:300/5=60(4~8周);D:360/5=72(5~9周); E:120/4=30(7~10周)。然后每项工作实际发生的时间,进行相应的每周投资的求和计算即可。4.(1)第9周末的投资偏差=1070-1070=0(万元),投资无偏差;(2)第9周末的进度偏差=1070-1100=-30(万元),工期拖后。
转载请注明原文地址:https://tihaiku.com/jzgc/324375.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
下列关于工程项目合同特点的表述中,正确的有( )。A.合同庞大复杂 B.订立合
下列计算方法中,不属于工程咨询合同咨询费计算方法的是( )。 A.工程进度百
使用国有资金投资的施工招标项目,招标人可以确定排名第二的中标候选人为中标人的情形
下列关于工程项目评标的表述中,正确的有( )。 A.细微偏差不影响投标文件的
关于工程项目开标的说法,正确的是( )。A.开标时间应与提交投标文件的截止时间一
依法必须招标的工程建设项目,施工招标应当具备的前提条件不包括( )。A.初步设计
实行审批制的项目,在工程项目可行性研究报告中需要列入的与招标有关的内容包括( )
凡应报送项目审批部门审批的工程项目,其招标组织形式应列入项目的( )中进行报批。
下列项目中,不属于《工程建设项目招标范围和规模标准规定》中规定的关系社会公共利益
工程项目组织结构的基本形式可以分成()。A.职能式 B.项目式 C.矩阵式
随机试题
CollegeLifeAmericancollegeanduniversitystudentswho【T1】______away
HowAdvertisementIsDone?A)Whenwechooseawordwedomorethangive
年金必须满足三个条件,不包括()。A.每期的金额固定不变 B.流入流出方向固
公司的发起人、股东虚假出资,未交付或者未按期交付作为出资的货币或者非货币的,由公
波士顿矩阵右上角属于()区。A.金牛 B.瘦狗 C.幼童 D.明星
根据我国《商业银行资本管理办法(试行)》,下列属于商业银行核心一级资本的有()
黎明前,肠鸣即泻,脐腹疼痛,形寒肢冷,腹部喜暖,舌淡苔白,脉沉细。辨证为肾阳虚衰
若投资资金是投资者进行投资的强制约束条件,则在进行方案比选时宜采用()。A、净现
根据现行会计制度,反映企业财务状况的报表包括( )。A.利润表 B.现金流量表
体重为55kg的成年慢性贫血患者,输注1单位悬浮红细胞可提高血红蛋白的量约是(
最新回复
(
0
)
