某工程,实施过程中发生如下事件: 事件1:总监理工程师组建的项目监理机构组织形

免费题库2022-08-02  39

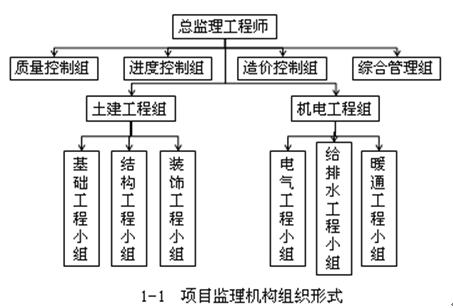

问题 某工程,实施过程中发生如下事件:事件1:总监理工程师组建的项目监理机构组织形式如图1-1所示。事件2:在第一次工地会议上,总监理工程师提出以下两方面要求,一是签发工程暂停令的情形包括:①建设单位要求暂停施工的;②施工单位拒绝项目监理机构管理的;③施工单位采用不适当的施工工艺或施工不当,造成工程质量不合格的。二是签发监理通知单的情形包括:①施工单位违反工程建设强制性标准的;②施工存在重大质量、安全事故隐患的。事件3:专业监理工程师编写的深基坑工程监理实施细则主要内容包括:专业工程特点、监理工作方法及措施。其中,在监理工作方法及措施中提出:①要加强对深基坑工程施工巡视检查;②发现施工单位未按深基坑工程专项施工方案施工的,应立即签发工程暂停令。事件4:施工过程中,施工单位对需要见证取样的一批钢筋抽取试样后,报请项目监理机构确认。监理人员确认试样数量后,通知施工单位将试样送到检测单位检验。<1> 、指出图1-1所示项目监理机构组织形式属哪种类型,说明其主要优点。<2> 、指出事件2中签发工程暂停令和监理通知单情形的不妥项,并写出正确做法。<3> 、写出事件3中监理实施细则还应包括的内容。指出监理工作方法及措施中提出的具体要求是否妥当并说明理由。<4> 、指出事件4中施工单位和监理人员的不妥之处,写出正确做法。

选项

答案

解析 1.事件1中,图1-1所示项目监理机构组织形式属直线职能制,其主要优点有:直线领导、统一指挥(或指令统一)、职责分明(或分工明确),管理专业化。
2. 事件2中,签发工程暂停令的不妥项有:
第①项。正确做法:建设单位要求暂停施工且工程需要暂停施工的。
第③项。正确做法:项目监理机构应签发监理通知单。
签发监理通知单的不妥项有:
第①项不妥。正确做法:应签发工程暂停令。
第②项不妥。正确做法:应签发工程暂停令。
3. 事件3中,监理实施细则还应包括的内容有:监理工作流程;监理工作要点(或重点)。
对于监理工作方法及措施中提出的具体要求,第①项妥当,理由:深基坑工程属危险性较大的分部分项工程;第②项不妥,理由:应签发监理通知单而不是签发工程暂停令。
4. 事件4中,施工单位取样后报请项目监理机构确认不妥,
正确做法:应通知监理人员见证现场取样。
监理人员确认试样数量后,通知施工单位将试样送到检测单位检验也不妥,
正确做法:应见证施工单位取样、封样和送检。
转载请注明原文地址:https://tihaiku.com/jzgc/324344.html

最新回复(0)
