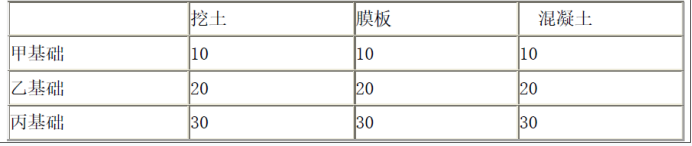

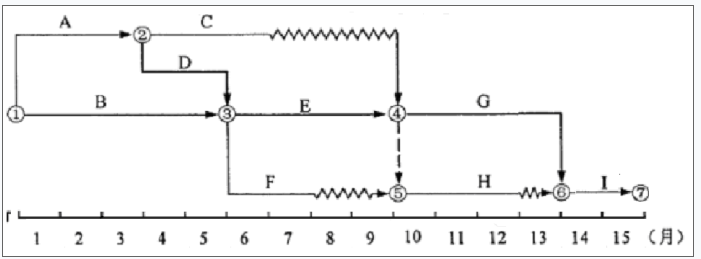

问题 某工程,合同工期15 个月,工程师批准的施工进度计划如图5-1 所示。工程实施过程中发生下列事件:事件1:项目中针对三个基础、项目部拟组织下面的流水施工,各段流水节拍见下表:事件2:在第5 个月初到第8 个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截止第8 个月末,未完工作尚需作业时间见表5—1。施工单位按索赔程序向项目监理机构提出了工程延期的要求。事件3:建设单位要求本工程仍按原合同工期完成,施工单位需要调整施工进度计划,加快后续工程进度。经分析得到的各工作有关数据见表5—1。工作有关数据表5—1【问题】:1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C 和F 工作的总时差和自由时差分别为多少?2.事件1 中,三个基础应组织何种流水方式?请列式计算三个基础的工期是多少?3.事件2 中,逐项分析第8 个月末C、E、F 工作的拖后时间及对工期和后续工作的影响程度,并说明理由。4.针对事件2,项目监理机构应批准的工程延期时间为多少?说明理由.5.针对事件3,施工单位加快施工进度而采取的最佳调整方案是什么?相应增加的费用为多少?

选项

答案

解析 问题1:该工程施工进度计划中关键工作:A、D、B、E、G、I;非关键工作:C、F、H。C 工作的总时差为3 个月,自由时差为3 个月F 工作的总时差为3 个月,自由时差为2 个月问题2:(1)本项目应组织无节奏流水1)计算步距:累加数列错位相减取大差法:挖土和模板步距:工期=30+30+(10+20+30)=120 天问题3:(1)第8 个月末时,C 工作拖后时间3 个月,对工期和后续工作G、I 工作最早开始时间无影响。理由:C 工作的总时差和时差都为3 个月。(2)第8 个月末时,E 工作拖后2 个月,工期和工作后续G、H、I 工作最早开始时间均延期2 个月。理由:E 工作为关键线路上的工作。(3)第8 个月末时,F 工作拖后2 个月,对总工期和后续工作H、I 最开始时间均无影响。理由:F 工作总时差为3 个月,拖后2 天不会影响总工期,自由时差为2 个月,拖后2 天不影响紧后工作H、I 工作最早开始时间。问题4:批准工期延期时间为2 个月。理由:因建设单位原因导致第8 个月末时,处于关键线路上的E 工作拖后2 个月,影响总工期2 个月。问题5:最佳调整方案为:E 工作缩短一个月,增加费用18 万元。I 工作缩短一个月,增加费用14 万元。增加费用合计:32 万
转载请注明原文地址:https://tihaiku.com/jzgc/324292.html

最新回复(0)
