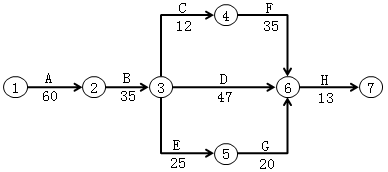

某单项工程,按如下进度计划网络图组织施工。

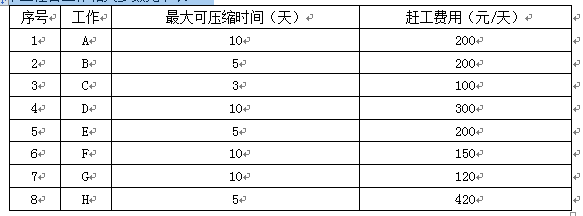

原计划工期是170天,在第75天进行的进度检查时发现:工作A已全部完成,工作B刚刚开工。由于工作B是关键工作,所以它拖后15天,将导致总工期延长15天完成。 本工程各工作相关参数见下表:
问题: 1.为使本单项工程仍按原工期完成,则必须赶工,调整原计划,问应如何调整原计划,既经济又保证能在计划的170天内完成,并列出详细调整过程。 2.试计算经调整后,所需投入的赶工费用。 3.重新绘制调整后的进度计划网络图,并列出关键线路。
选项
答案
解析

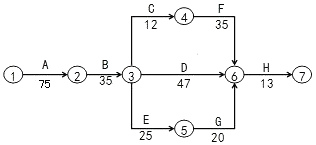

1.目前总工期拖后15天,此时的关键线路:B→D→H (1)其中工作B赶工费率最低,故先对工作B持续时间进行压缩,工作B压缩5天,因此增加费用为5×200=1000(元)总工期为:185-5=180(天) 关键线路:B→D→H (2)剩余关键工作中,工作D赶工费率最低,故应对工作D持续时间进行压缩,工作D压缩的同时,应考虑与之平行的各线路,以各线路工作正常进展均不影响总工期为限。 故工作D只能压缩5天,因此增加费用为5×300=1500(元),总工期为:180-5=175(天) 关键线路:B→D→H和B→C→F→H两条。 (3)剩余关键工作中,存在三种压缩方式: 1)同时压缩工作C、工作D; 2)同时压缩工作F、工作D; 3)压缩工作H。 同时压缩工作C和工作D的赶工费率最低,故应对工作C和工作D同时进行压缩。 工作C最大可压缩天数为3天,故本次调整只能压缩3天,因此增加费用为3×100+3×300=1200(元),总工期为:175-3=172(天),关键线路:B→D→H和B→C→F→H两条。 (4)剩下压缩方式中,压缩工作H赶工费率最低,故应对工作H进行压缩。 工作H压缩2天,因此增加费用为2×420=840(元),总工期为:172-2=170(天) (5)通过以上工期调整,工作仍能按原计划的170天完成。 2.所需投入的赶工费为:1000+1500+1200+840=4540(元) 3.调整后的进度计划网络图如下:

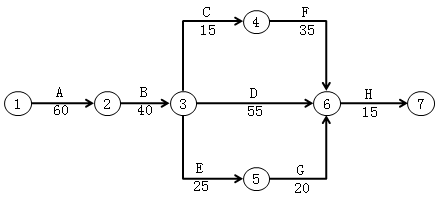

其关键线路为:A→B→D→H和A→B→C→F→H。
转载请注明原文地址:https://tihaiku.com/jzgc/324281.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
有专职的项目经理,且全职人员在项目团队中的比例占50%~60%的项目组织模式有(
某项目团队,全职人员所占比例为20%,且有专职的项目经理,则该项目的组织模式是(
关于工程项目复合式组织结构的说法,错误的是( )。 A.组织结构不受现有管理
关于复合式组织结构的说法,错误的是( )。 A.复合式组织结构不受承担项目的
关于矩阵式项目组织结构优点的说法,错误的是( )。A.团队工作目标明确 B.项
矩阵式组织结构的缺点不包括( )。A.项目管理权力平衡困难 B.项目成员处于多
弱矩阵式项目组织结构中,项目的管理与运作由( )负责。A.项目经理 B.公司总
项目式组织结构的优点包括( )。A.项目管理指令一致 B.项目结束时团队成员不
职能式组织结构的优点有( )。A.团队成员可以得到本部门其他专业人员的技术支持
确定管理幅度时,应考虑的因素主要包括( )。A.管理组织机构间职能的相似性 B
随机试题
Themostcommonlegendaboutthediscoveryofcoffeeisthatithappenedint
Shynessisthecauseofmuchunhappinessforagreatmanypeople.Shypeople
A、IntherivervalleyofEuropean.B、AlongtheDelawarerivervalley.C、Alongth
具有较强杀菌作用的表面活性剂是:()A.肥皂类 B.两性离子型 C.
投资机构一般通过参加被投资企业的公司治理获取被投资企业的信息。一般情况下,投资机
(2018年真题)经国务院批准,2011年( )开展了地方政府自行发债试点。
不可能出现酮尿的是A.糖尿病B.输血反应C.妊娠反应D.严重腹泻E.全身麻醉
在GPS测量中,观测值都是以接收机的()位置为准的,所以天线的相位中心线该与其几
卫星导航定位基准站的建设单位应当在开工建设()日前,通过卫星导航定位基准站建设
甲公司是一家中央电力企业,采用经济增加值业绩考核办法进行业绩计量和评价, 有关
最新回复
(
0
)
