某实施施工监理的工程,建设单位根据《建设工程施工合同(示范文本)》GF-2013

最全题库2022-08-02  44

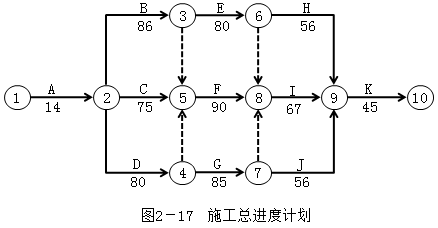

问题 某实施施工监理的工程,建设单位根据《建设工程施工合同(示范文本)》GF-2013-0201与甲施工单位签订了施工总承包合同。合同约定:开工日期为20××年3月1日。工期为302天。建设单位负责施工现场外道路开通及设备采购;设备安装工程可以分包。经总监理工程师批准的施工总进度计划如图2-17所示(时间单位:天)。工程实施中发生了下列事件:  事件1:由于施工现场外道路未按约定时间开通,致使甲施工单位无法按期开工。20××年2月21日,甲施工单位向项目监理机构提出申请,要求开工日期推迟3天,补偿延期开工造成的实际损失3万元。经专业监理工程师审查,情况属实。  事件2:C工作是土方开挖工程。土方开挖时遇到了难以预料的暴雨天气,工程出现重大安全事故隐患,可能危及作业人员安全,甲施工单位及时报告了项目监理机构。为处理安全事故隐患,C工作实际持续时间延长了12天。甲施工单位申请顺延工期12天、补偿直接经济损失10万元。事件3:F工作是主体结构工程,甲施工单位计划采用新的施工工艺,并向项目监理机构报送了具体方案,经审批后组织了实施。结果大大降低了施工成本,但F工作实际持续时间延长了5天,甲施工单位申请顺延工期5天。  事件4:甲施工单位将设备安装工程(J工作)分包给乙施工单位,分包合同工期为56天。乙施工单位完成设备安装后,单机无负荷试车没有通过,经分析是设备本身出现问题。经设备制造单位修理,第二次试车合格。由此发生的设备拆除、修理、重新安装和重新试车的各项费用分别为2万元、5万元、3万元和1万元,J工作实际持续时间延长了24天。乙施工单位向甲施工单位提出索赔后,甲施工单位遂向项目监理机构提出顺延工期和补偿费用的要求。  问题:  1.事件1中,项目监理机构应如何答复甲施工单位的要求?说明理由。  2.事件2中,收到甲施工单位报告后,项目监理机构应采取什么措施?应要求甲施工单位采取什么措施?对于甲施工单位顺延工期及补偿经济损失的申请如何答复?说明理由。  3.事件3中,项目监理机构应按什么程序审批甲施工单位报送的方案?对甲施工单位的顺延工期申请如何答复?说明理由。  4.事件4中,单机无负荷试车应由谁组织?项目监理机构对于甲施工单位顺延工期和补偿费用的要求如何答复?说明理由。根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是多少?说明理由。  问题解析:  1.主要考核考生是否掌握工程开工时间推迟的处理方法。  2.主要考核考生是否掌握重大安全事故隐患的处理及因不可抗力而引起的工程延期和费用补偿的处理。  3.主要考核考生对施工方案报审程序及处理工程延期的掌握程度。  4.主要考核考生对试车及工程延期和费用补偿处理的掌握程度。

选项

答案

解析  1.事件1中,项目监理机构的答复:同意推迟3天开工(或:同意20××年3月4日开工),同意赔偿损失3万元。理由:场外道路没有开通属建设单位责任,且甲施工单位在合同规定的有效期内提出了申请。
  2.事件2中,由于工程出现重大安全事故隐患,可能危及作业人员安全,项目监理机构收到甲施工单位报告后,应下达工程暂停令;并要求甲施工单位撤出危险区域作业人员,制订消除隐患的措施或方案,报项目监理机构审批后实施。
  对于甲施工单位顺延工期及补偿经济损失的申请,项目监理机构应作出如下答复:
  (1)由于难以预料的暴雨天气属不可抗力,施工单位的经济损失不予补偿;
  (2)从网络计划中可看出,C工作延长12天,只影响工期1天,故只批顺延工期1天。
  3.事件3中,项目监理机构审批施工方案的程序如下:初步审查报送的施工方案,组织专题论证会,经专题论证会审定后签认经确认的施工方案。
  对甲施工单位顺延工期的申请,项目监理机构的答复:不同意延期申请。理由:改进施工工艺属甲施工单位自身原因。
  4.事件4中:
  (1)单机无负荷试车应由甲施工单位组织。
  (2)项目监理机构对于甲施工单位顺延工期和补偿费用要求的答复:同意补偿设备拆除、重新安装和试车费用合计6万元。C工作持续时间延长12天后,J工作持续时间延长24天,只影响工期1天,故同意顺延工期1天。理由:因设备由建设单位采购,设备本身出现问题,不属于甲施工单位的责任。
  (3)根据分包合同,乙施工单位实际可获得的顺延工期和补偿费用分别是:可顺延工期24天,可获得费用补偿6万元。理由:因为第一次试车不合格不属于乙施工单位责任。
转载请注明原文地址:https://tihaiku.com/jzgc/324277.html

最新回复(0)
