某实施监理的工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及

资格题库2022-08-02  50

问题  某实施监理的工程项目,在基础施工时,施工人员发现了有研究价值的古墓,监理机构及时采取措施并按有关程序处理了该事件。设备安装工程开始前,施工单位依据总进度计划的要求编制了如图2-8所示的设备安装双代号网络进度计划(时间单位:天),并得到了总监理工程师批准。  依据施工合同的约定,设备安装完成后应进行所有单机无负荷试车和整个设备系统的无负荷联动试车。本工程共有6台设备,主机由建设单位采购,配套辅机由施工单位采购,各台设备采购和试车结果见表2-5。问题:  1.简述项目监理机构处理古墓事件的程序,并分析由此事件导致的费用增加由谁承担?工期可否顺延?  2.请对B、C、D、E、F、H六项工作的设备安装及试车结果没通过的责任进行界定。  3.设备安装工程的计划工期和应批准顺延工期各是多少?

选项

答案

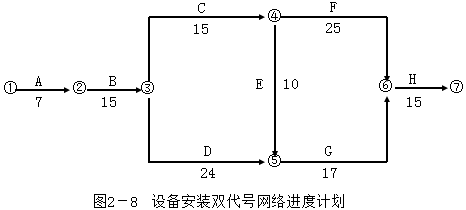

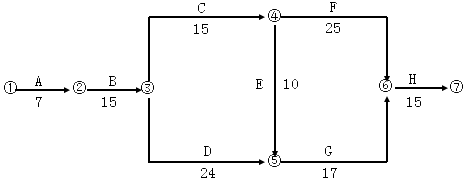

解析 1.主要考核考生对《建设工程施工合同(示范文本)》GF-2013-0201中文物和地下障碍物处理、工程试车、工程索赔和工程监理规范相关内容的掌握程度。  2.主要考核考生对设备安装及未能通过试车的责任界定的掌握程度。  3.主要考核考生对网络计划工期计算方法及处理顺延工期的掌握程度。  答题要点:  1.(1)项目监理机构处理古墓事件程序如下:  1)现场监理人员要求施工单位保护好现场并立即以书面形式通知项目监理机构;  2)总监理工程师签发《工程暂停令》;  3)总监理工程师以《监理工作联系单》(24h内)报告建设单位,由建设单位报告当地文物管理部门;  4)建设单位、施工单位按文物管理部门要求制定妥善的保护措施方案;  5)总监理工程师就本事件引起的工期、费用的补偿等问题依据施工合同并按监理规范规定的程序使建设单位和施工单位达成一致意见;  6)督促文物保护措施方案的落实。  (2)如发生施工单位索赔费用,根据《建设工程施工合同(示范文本)》GF-2013-0201约定,费用应该由建设单位承担。  (3)根据《建设工程施工合同(示范文本)》GF-2013-0201约定,工期可以顺延。  2.对B、C、D、E、F、H六项工作的设备安装及未通过试车的责任界定如下:  (1)B工作属于施工单位责任;  (2)C工作属于施工单位责任;  (3)D工作属于建设单位责任;  (4)E工作属于施工单位责任;  (5)F工作属于建设单位责任;  (6)H工作属于建设单位责任。     图2-8 设备安装双代号网络进度计划  3.设备安装工程的计划工期为:7+15+15+10+17+15=79(天);  由于建设单位原因造成进度拖后的工作有:D、F、H;此时关键线路为:A→B→D→G→H,总工期为83天。因此,项目监理机构应批准顺延工期:83-79=4(天)
转载请注明原文地址:https://tihaiku.com/jzgc/324276.html

最新回复(0)
