某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工

最全题库2022-08-02  42

问题  某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d,才能进入下道工序。为了尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前1d提前插入施工。  各施工段的流水节拍问题:  1.简述无节奏流水施工的特点。  2.该工程应采用何种的流水施工模式。  3.计算各施工过程间的流水步距和总工期。  4.试编制该工程流水施工计划图。

选项

答案

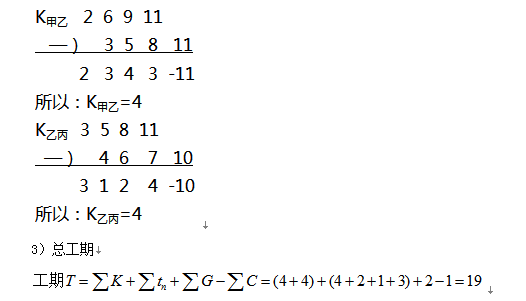

解析  1.无节奏流水施工的特点是:  (1)各施工过程在各施工段的流水节拍不全相等。  (2)相邻施工过程的流水步距不尽相等。  (3)专业工作队数等于施工过程数。  (4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。  2.根据工程特点,该工程只能组织无节奏流水施工。  3.求各施工过程之间的流水步距:  1)各施工过程流水节拍的累加数列  甲:2 6 9 11  乙:3 5 8 11  丙:4 6 7 10  2)错位相减,取大差,得流水步距4.流水施工计划图如下所示。
转载请注明原文地址:https://tihaiku.com/jzgc/324274.html

最新回复(0)
