某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》GF-2013-02

题库2022-08-02  34

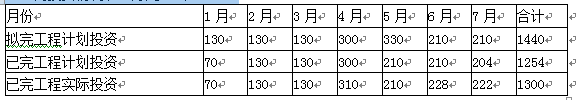

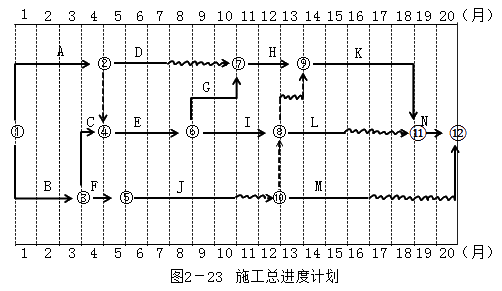

问题 某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》GF-2013-0201签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图2-23所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表2-13。  每月计划完成的投资(部分) 表2-13施工过程中发生了如下事件:  事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。  事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。  事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。  事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。事件5:L工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。  以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。  1~7月投资情况(万元) 表2-14 问题:  1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。  2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。  3.事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。  4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?  5.在表2-14中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

选项

答案

解析  1.顺延工期和补偿费用的要求成立,因A工作开始时间推迟属建设单位原因且A工作在关键线路上。  2.顺延工期要求成立,因该事件为不可抗力事件且G工作在关键线路上;补偿费用要求不成立,因属施工单位自行赶工。  3.(1)施工单位的做法不妥,施工单位不得拒绝剥离复验;  (2)项目监理机构的做法妥当,因为对隐蔽工程质量产生怀疑时有权进行剥离复验。  4.(1)事件1发生后应批准工程延期1个月;  (2)事件4发生后应批准工程延期0.5个月;  其他事件未造成工期延误,故该工程实际工期为20+1+0.5=21.5(月)。  5.1~7月份投资情况如下表2-15(万元):  1~7月投资情况表(万元) 表2-157月末投资偏差=1254-1300=-46(万元)<0,投资超支;  7月末进度偏差=1254-1440=-186(万元)<0,进度拖延。
转载请注明原文地址:https://tihaiku.com/jzgc/324266.html

最新回复(0)
