某工程合同工期37天,合同价360万元,采用清单计价模式。综合单价中管理费率10
某工程合同工期37天,合同价360万元,采用清单计价模式。综合单价中管理费率10
练习题库
2022-08-02
38
问题

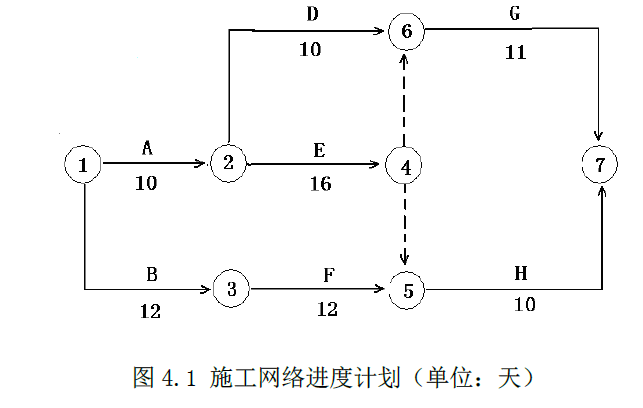

某工程合同工期37天,合同价360万元,采用清单计价模式。综合单价中管理费率10%为(以人、材、机费为基数)、利润率为6% (以人、材、机费为基数) ,规费为人、材、机费和管理费与利润之和的3.3%,税金为人、材、机费与管理费、利润、规费之和的3.4% 。业主草拟的部分施工合同条款内容如下:1.当分部分项工程量清单项目中工程量的变化幅度在15%以上时,可以调整综合单价;调整方法是:由监理工程师提出新的综合单价,经业主批准后调整合同价格。2.安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整 。3.材料实际购买价格与招标文件中列出的材料暂估价相比,变化幅度不超过10%时,价格不予调整,超过10%时,可以按实际价格调整。4.如果施工过程中发生及其恶劣的不利自然条件,工期可以顺延,损失费用均由承包商承担。在工程开工前,承包商提交了施工网络进度计划,如图4.1所示,并得到监理工程师的批准。
施工过程中发生了如下时间:事件1:清单中D工作的综合单价为450元/m3,在D工作开始之前,设计单位修改了设计,D工作的工程量由清单工程量4000 m3增加到4800m3,D工作工程量的增加导致相应措施费用增加2500元。事件2:在E工作施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设备到场后检验发现缺少一关键配件,使该设备无法正常安装,导致E工作作业时间拖延2天,窝工人工费损失2000元,窝工机械费损失1500元。事件3:H工作时一项装饰工程,其市面石材由业主从外地采购,由石材厂家供货至现场,但因石材厂所在地连续遭遇季节性大雨,使得石材运至现场的时间拖延,造成H工作晚开始5天。双方约定费用补偿按照投标文件中的计日工处理,经计算:人工为8000元,机械为3000元。(本题目不涉及增值税)【问题】1.该施工网络进度计划的关键工作有哪些?H工作的总时差为几天?2.指出业主草拟的合同条款中有哪些不妥之处,简要说明正确做法。3.对于事件1,经业主与承包商协商确定,D工作全部工程量按综合单价430元/m3结算,承包商是否可提出变更合同工期?为什么? 工期和费用索赔各是多少?4.对于事件2,承包商是否可向业主进行工期和费用索赔?若可以索赔,工期和费用索赔各是多少?为什么?5.对于事件3,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是多少?
选项
答案
解析
问题1:(1分)

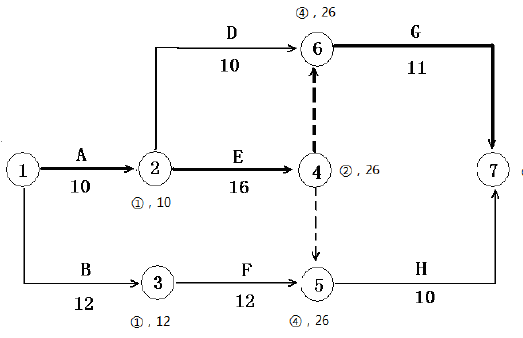

关键工作有A、E、G (0.5分),H工作的总时差为1天(0.5分)。
评分说明:关键工作A、E、G全部正确列出得0.5分。
问题2:(8.5分)
(1) 由监理工程师提出新的综合单价不妥(0.5分)。
正确做法:应由承包人提出新的综合单价(1分) ,经由监理机构或造价工程师审核(0.5分) ,最终由业主确认(1分) 。
(2) 安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整 。不妥(0.5分) 。
正确做法:措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算(1.5分) 。
(3) 暂估的材料价在实际购买时价格的变化幅度不超过10%时,价格不予调整不妥(0.5分)。
正确做法:应按发、承包双方最终确认价(0.5分)在综合单价中调整(1分)。
(4) 损失费用均由承包商承担不妥(0.5分)。
正确做法:应由合同双方各自承担自己的损失费用(1分)。
问题3:(3.5分)
(1)可增加的工程价款:
(4800×430-4000×450+2500)×(1+3.3%)×(1+3.4%)=284654.51(元)(1.5分)
(2)不能增加工期(0.5分),因为D工作增加工程量800 m3,使作业时间延长2天(0.5分),但D工作为非关键工作,总时差为6天,延长时间未超过该工作的总时差(1分)。
问题4:(2 分)
不可以向业主进行工期和费用索赔(1分)。因设备由承包商采购,设备缺少配件不能按计划安装不是业主的责任。(1 分)
问题5:(5分)
(1)可以向业主进行工期和费用索赔(0.5分),因为石材由业主购买,供料不及时而导致承包商的工期和费用损失应由业主承担(1分)。H的总时差为1天(0.5分) ,拖延时间5天,超出总时差4天(1分) 。
(2)可索赔工期:4(天)(0.5分)。
(3)可索赔费用:(8000+3000)×(1+3.3%)×(1+3.4%)=11749.34(元)(2分)
转载请注明原文地址:https://tihaiku.com/jzgc/324255.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
工程项目管理组织的建立过程中,处于组织结构设计和制定考核标准之间的步骤包括( )
确定管理幅度时,应考虑的因素主要包括( )。A.管理组织机构间职能的相似性 B
在工程项目的组织设计中,首先强调组织整体设计目标的实现,然后进行分工,设立相应的
当工程项目管理者的有效控制幅度超过其能力时,需要( )。 A.增加管理幅度
一般情况下,最高层管理人员的管理幅度( )为宜。A.4~8 B.8~15 C
影响项目组织的社会因素主要有( )。A.项目管理的范围 B.国家经济管理环境
良好的项目管理组织有利于( )。A.确定项目需要完成的工作内容 B.提高项目团
下列工作中,不属于工程项目组织计划工作的是( )。A.确定角色和职责 B.制订
根据《工程咨询行业管理方法》,咨询工程师(投资)有下列()行为之一的,由中国工程
根据《工程咨询行业管理方法》,咨询工程师(投资)继续教育的其他形式包括()。A.
随机试题
题目:《固有色与光源色》 2.内容:运用固有色和光源色进行色彩创作。 要
人工流产后的并发症为A.宫腔粘连 B.月经失调 C.子宫内膜炎 D.吸宫不
女,5岁,因发热、扁桃体化脓口服抗生素和阿司匹林1周,突然呕吐深咖啡色液体50m
下列各项,不属茯苓主治病证的是()A.水肿 B.停饮心悸 C.脾虚
归脾汤和补中益气汤两方均具有的功用是A、升阳举陷 B、益气补脾 C、补脾养心
与非统计抽样法相比,统计抽样法的优点有()A.采用随机原则进行样本选择,减少了主
女,40岁。胃病史5年余,近1个月腹痛症状加剧,胃镜检查示胃角溃疡,幽门螺杆菌检
“您今天的气色好多了,是吧?”属于常见提问方式中的A:封闭式 B:开放式 C
从所给的四个选项中,选择最合适的一个填入问号处,使之呈现一定的规律性:
Ihavereviewedthefineprintontheco
最新回复
(
0
)
