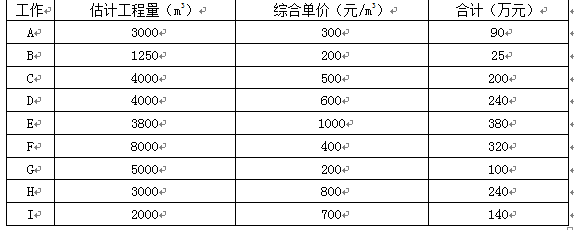

某工程,施工单位按招标文件中提供的工程量清单作出报价(表2-24)。施工合同约定

考试题库2022-08-02  34

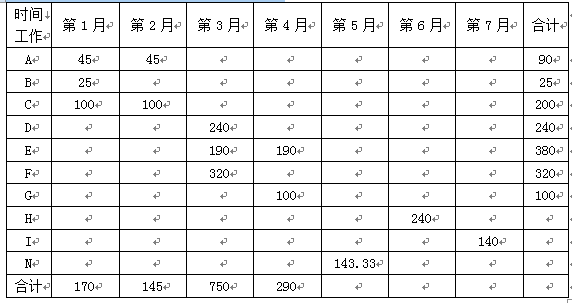

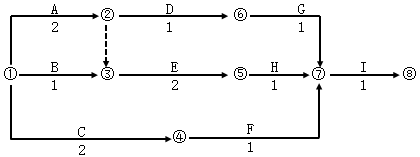

问题 某工程,施工单位按招标文件中提供的工程量清单作出报价(表2-24)。施工合同约定:工程预付款为347万元,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。经项目监理机构批准的施工进度计划如图2-25所示(时间单位:月)。  施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N。根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月。N分项工程的工料机费用为400元/m3,管理费为工料机费用的10%,利润率为5%,风险按工料机费用、管理费和利润之和的0.0341考虑。N分项工程的工程量为3000m3。  工程量清单报价表 表2-24问题:  1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。  2.新增分项工程N的综合单价及增加的工程费是多少?      图2-25 施工进度计划  3.该工程分部分项工程费用合计是多少?增加N工作后的分部分项工程费用合计是多少?  4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异。在表2-25中填入H、I、N三项工作分月费用。  分部分项工程分月费用(万元)表2-25

选项

答案

解析  1.(1)施工单位要求建设单位另行支付工程保护措施费不合理,该部分费用已包括在合同中;  (2)施工单位要求建设单位另行支付安全防护费不合理,该费用属于施工单位支付的费用。  2.工程变更后增加的款额:  (1)N分项工程的工料机费用=400(元/m3);  (2)管理费=(1)×10%=400×10%=40(元/m3);  (3)利润=[(1)+(2)]×5%=(400+40)×5%       =22(元/m3);  (4)风险费=[(1)+(2)+(3)]×0.0341        =(400+40+22)×0.0341=15.75(元/m3);  (5)N分项工程的综合单价     =(1)+(2)+(3)+(4)     =400+40+22+15.75=477.75(元/m3);  (6)工程变更后增加的工程费=477.75×3000     =1433250(元)=143.33(万元)。  3.(1)该工程分部分项工程费用合计      =90+25+200+240+380+320+100+240+140      =1735(万元);  (2)增加N工作后的分部分项工程费用合计     =1735+143.33=1878.33(万元)。  4.(1)H工作6月份分部分项工程费用=240(万元);  (2)I工作7月份分部分项工程费用=140(万元);  (3)N工作5月份分部分项工程费用=143.33(万元)。按计算结果填入表2-26。  分部分项工程分月费用(万元)  表2-26
转载请注明原文地址:https://tihaiku.com/jzgc/324243.html

最新回复(0)
