某工程,实施过程中发生如下事件:   事件1:监理组织制定了项目风险管理制度

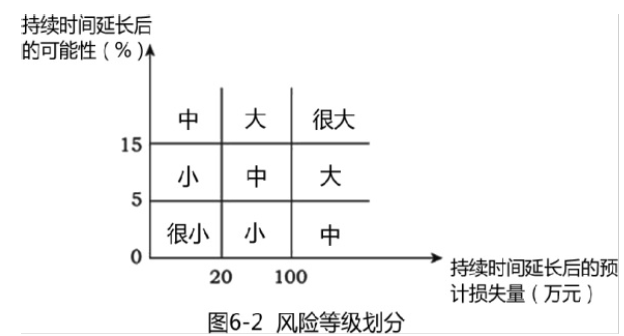

admin2022-08-02  49

问题  某工程,实施过程中发生如下事件:  事件1:监理组织制定了项目风险管理制度和应对负面风险的措施。规范了包括风险识别、风险分析与评价等风险管理程序的管理流程;制定了向保险公司投保的风险转移等措施,达到了应对负面风险管理的目的。  事件2:项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图1-2)和风险分析表(表1-1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。 事件3:针对该工程的风险因素,项目监理机构分别从风险回避、损失控制、风险转移和风险自留四种风险对策方面,向建设单位提出了应对措施及建议。  A:预计工程材料价格上涨,建议建设单位签订固定总价合同  B:施工单位报审的分包单位无类似工程施工业绩,要求施工单位更换分包单位  C:工程所在地台风较多,建议购买相应类型的工程保险  D:建设单位负责采购的设备中配套设备较多,安装复杂,建议由供货方负责安装调试  E:工程采用新技术较多,建议进行设计变更,采用成熟的技术方案  F:工程地质条件复杂,建议建设单位设立专项基金1、针对事件1,项目风险管理程序还有哪些?应对负面风险的措施还有哪些?2、风险等级为“大”和“很大”的分部工程有哪些?3、事件3中的风险应对措施分别属于哪一种风险对策。

选项

答案

解析 1.(1)项目风险管理程序还应包括:风险对策的决策、风险对策的实施和风险对策实施的监控
(2)项目管理机构应采取下列措施应对负面风险:风险回避、损失控制、风验自留。

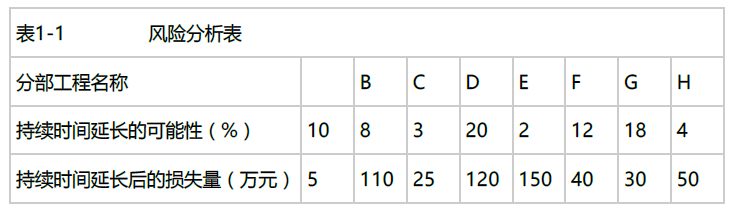

2.风险等级为“大”和“很大”的分部工程有:B、G、D。
3.A签订总价合同属于风险转移的范畴。B要求施工单位更换分包单位属于风险回避的范畴。C购买工程保险属于风险转移的范畴。D由供货方负责安装调试属于风险转移的范畴。E变更设计、采用成熟技术属于风险回避的范畴。F设立专项基金属于风险自留的范畴。
转载请注明原文地址:https://tihaiku.com/jzgc/324198.html

最新回复(0)
