背景资料:某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各
背景资料:某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各
免费题库
2022-08-02
82
问题

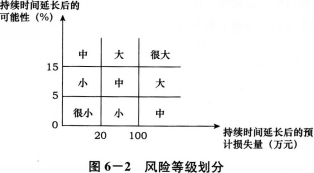

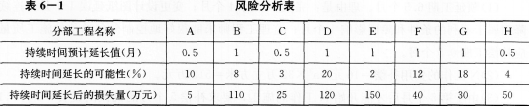

背景资料:某工程,施工单位向项目监理机构提交了项目施工总进度计划(图6—1)和各分部工程的施工进度计划。项目监理机构建立了各分部工程的持续时间延长的风险等级划分图(图6--2)和风险分析表(表6—1),要求施工单位对风险等级在“大”和“很大”范围内的分部工程均要制定相应的风险预防措施。

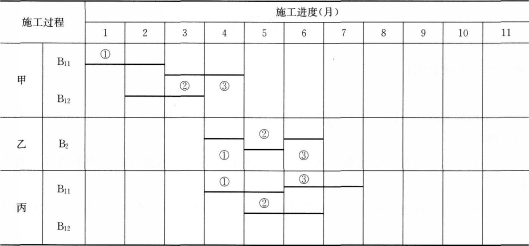

施工单位为了保证工期,决定对8分部工程施工进度计划横道图(图6—3)进行调整,组织加快的成倍节拍流水施工。
问题:1.找出项目施工总进度(图6—1)的关键线路。2.风险等级为“大”和“很大”的分部工程有哪些3.风险等级为“大”和“很大”的风险事件同时发生,此时的工期为多少个月(写出或在图上标明计算过程)关键线路上有哪些分部工程4.B分部工程组织加快的成倍节拍流水施工后,流水步距为多少个月甲、乙、丙施工过程应分别安排几个工作队B分部工程的流水施工工期为多少个月绘制B分部工程调整的流水施工进度计划横道图。5.对图6—1项目施工总进度计划而言,B分部工程组织加快的成倍节拍流水施工后,该项目工期为多少个月可缩短工期多少个月
选项
答案
解析

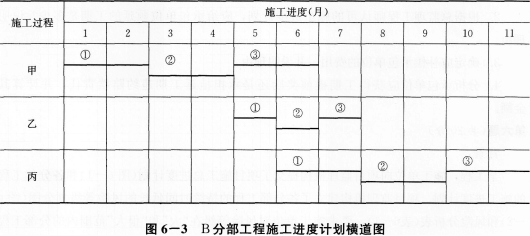

1.关键线路:(1)B→E→G(或1→3→5→6); (2)B→F→H(或1→3→4→6)。2.风险等级为“大”和“很大”的分部工程有:B、G、D。3.B分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;G分部工程在关键线路上,持续时间延长1个月,导致工期延长1个月;D分部工程不在关键线路上,持续时间延长1个月,未超过总时差,不影响工期。工期为32个月。关键线路上的分部工程有B、E、G。4.(1)B分部工程三个施工过程的流水节拍的最大公约数为1,流水步距为1个月;(2)甲、乙、丙施工过程的工作队数分别为2、1、2;(3)流水施工工期为7个月;(4)B分部工程调整后的流水施工进度计划横道图如下:
5.B分部工程组织加快的成倍节拍流水施工后,流水施工工期由11个月调整为7个月,重新计算该工程网络计划的工期,工期为27个月,可缩短工期3个月。
转载请注明原文地址:https://tihaiku.com/jzgc/324107.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
施工图预算编制采用定额单价法,在计算工程量之后,应进行的工作是()。A.套定额
全面、细致,审查质量高、效果好,适合于一些工程量较小、工艺比较简单的工程的施工图
发包人应在监理人出具竣工付款证书后的(),将应支付款支付给承包人。A.7天内
工程项目设备、工器具购置费由()组成。A.设备安装费 B.设备试运转费 C
按照费用构成要素划分,建筑安装工程费的组成包括()。A.人工费、材料费、施工机
人工费中的津贴补贴包括()。A.流动施工津贴 B.法定节假日工作津贴 C.
下列建筑安装工程费用中,属于施工机械使用费的有()。A.夜间施工费 B.经常
下列建筑安装工程费用中,属于措施费的有()。A.零星工程费 B.冬雨季施工增
其他项目费包括()。A.企业管理费 B.暂列金额 C.计日工 D.利润
暂列金额包括()。A.不可预见的材料、工程设备采购费 B.施工中可能发生的工
随机试题
[originaltext](14)Businessesarestructuredindifferentwaystomeetdiff
Languageisamarvelousthing.Everylanguage【S1】______ofalimitednumber
[originaltext]M:Goodmorning,Prof.Johnson.MayIbotheryouaminute?W:Gla
企业依据员工的岗位、职级、能力和工作结果支付给员工的比较稳定的报酬是( )。A
0,f(a),('>
设函数f(x)在[a,b]上连续,在(a,b)可导,f'(x)>0,f(a),(
引起原发性颗粒性固缩肾的主要病变是()。A.部分肾小球纤维化 B.肾间质淋
A.皮内注射B.肌内注射C.静脉注射D.腹腔注射E.淋巴结注射颗粒性抗原一般选择
按照《防洪标准》的规定,工矿企业根据其规模分为特大型、大型、中型、小型四类,其防
根据《城乡规划法》,城乡规划主管部门不得在城乡规划确定的()以外作出规划许
国民经济评价采用的价格是( )。A.不变价格 B.影子价格 C.市场价格
最新回复
(
0
)
