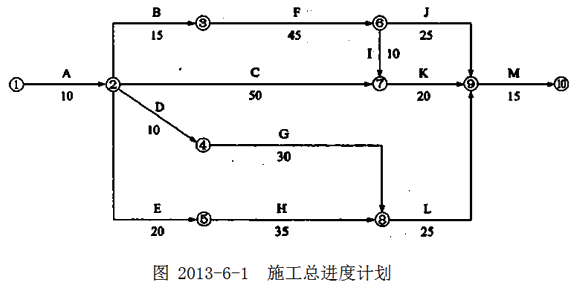

某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图2013-6-1所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件: 事件1:合同约定开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工日期推迟5天。理由是,已安装的施工起重机械未通过有资质检验机构的安全验收,需要更换主要支撑部件。 事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表2013-6-1。
事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装的设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元,L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。 【问题】 1.事件1中,项目监理机构是否应批准工程推迟开工?说明理由。 2.指出图6-1所示施工总进度计划的关键线路和总工期。 3.事件2中,为使赶工费最少,施工单位应如何调整施工总进度计划(写出分析与调整过程)?赶工费总计多少万元?计划调整后工作L的总时差和自由时差为多少天? 4.事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
选项
答案
解析
1.主要考核考生对工程延期处理原则的掌握程度。
事件1中,项目监理机构不应批准工程推迟开工。理由:施工单位原因造成开工日期推迟。
2.主要考核考生对工程网络计划关键线路和总工期确定方法的掌握程度。图6-1所示施工总进度计划中:
关键线路:①→②→③→⑥→⑦→⑨→⑩(或A→B→F→I→K→M);总工期:115天。
3.主要考核考生对施工总进度计划调整方法、总时差和自由时差确定方法的掌握程度。
事件2中:
(1)计划调整过程:
①工作F拖后32-15-10=7天,影响工期7天,故总工期需压缩7天;
②工作F、I、K、M作为可压缩对象,由于工作K的赶工费率1.0万元/天为最小,故选择工作K压缩。
③经分析,工作K应压缩5天,赶工费为1.0×5=5(万元)。
④工作K压缩5天后,工作J变为关键工作。此时,可压缩的方案为:工作F、工作I+J、工作J+K、工作M。由于工作F的赶工费率1.2万元/天为最小,故选择工作F压缩2天。赶工费为1.2×2=2.4(万元)。
(2)赶工费总计:5+2.4=7.4(万元)。
(3)工作L总时差10天,自由时差10天。
4.主要考核考生对项目监理机构处理费用补偿和工程延期原则和方法的掌握程度。
事件3中,项目监理机构:
(1)批准费用补偿。理由:吊装机械台班费损失是由建设单位造成的;
(2)不批准工程延期。理由:工作L拖延9天未超过其总时差,不影响工期。
转载请注明原文地址:https://tihaiku.com/jzgc/324094.html
本试题收录于:
土木建筑监理案例分析题库监理工程师分类
土木建筑监理案例分析
监理工程师
相关试题推荐
工程项目设备、工器具购置费由()组成。A.设备安装费 B.设备试运转费 C
按照费用构成要素划分,建筑安装工程费的组成包括()。A.人工费、材料费、施工机
设计概算的编制依据有()。A.工程造价管理机构发布的概算定额(或指标) B.
建筑工程概算的编制方法有()。A.预算定额法 B.概算指标法 C.类似工程
概算指标法的适用范围包括()。A.一般附属、辅助工程项目 B.服务工程项目
单位工程施工图预算的编制方法有()。A.预算定额法 B.概算指标法 C.定
建筑安装工程费按照工程造价形成划分,分部分项工程费的综合单价包括()。A.人工
建设工程项目总概算的组成内容主要有()。A.单项工程综合概算 B.工程建设其
下列费用中,属于建筑安装工程费用中规费的有()。A.社会保险费 B.职工教育
建设投资由()等组成。A.铺底流动资金 B.设备工器具购置费 D.工程建设
随机试题
[originaltext]Nothingcanbuyabetternight’ssleep.Althoughitsoundssi
择书比择友简单得多。不善辞令、厌恶应酬的人,可以自由自在地徜徉于书林之中,游目四顾,俯拾皆友。看书,可以博览,可以细嚼,没有人会怪你喜新厌旧,
板蓝根来源于A.杜仲科 B.十字花科 C.木兰科 D.罂粟科
关于杆形卡环,下列说法正确的是()A.卡环臂的水平部分离开在龈缘下2mm
整体企业实际就是一个或多个业务资产组的组合。整体企业或资产组的评估对象通常指其(
胆固醇结石好发部位是A.肝内胆管 B.左、右肝胆管 C.胆总管 D.胆囊
处于相同应激原作用下而产生不同的应激反应,其主要原因是个体的()A.敏感
多用于起伏的基础部位或特殊的异形结构的模板是()。A.固定式 B.拆移
清营汤与导赤散的共有药物为A.银花、连翘B.木通、甘草C.玄参、麦冬D.生地黄、
我国省级政府个别主要领导人和组成人员的任职,在省级人民代表大会闭会期间由该省级人
最新回复
(
0
)
